進捗を確認する
『BeingCollaborationPM』ではスケジュール上で工程表を確認することができます。工程表の詳細を確認する場合は、工程表のアイコンから「BP-CCPMScheduler」で詳細を確認してください。
工程表確認画面一覧
『BeingCollaborationPM』で工程表を確認できるページの一覧です。
1.トップページスケジュール欄
2.案件トップページスケジュール欄
3.案件スケジュール2週間表示
4.案件スケジュール1ヶ月表示
5.案件スケジュール3ヶ月表示

タスクバー詳細

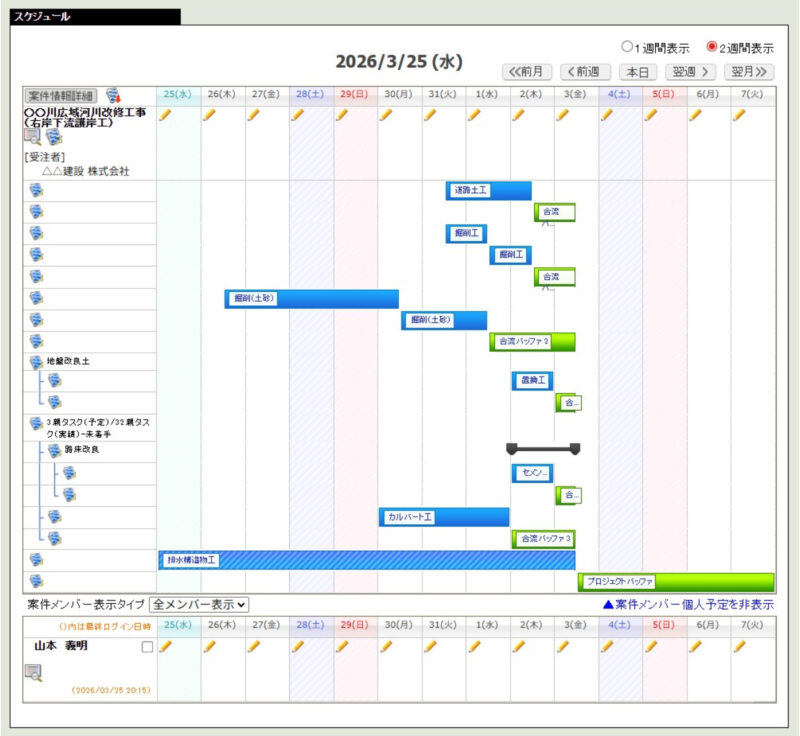

『BeingCollaborationPM』の工程表は、プロジェクトの完了期限に直結するクリティカルチェーンやバッファ(余裕期間)の状況を反映します。進捗やタスク(作業)の種類によってバーの色や模様が変化するため、現在の状況を一目で把握することが可能です。
便利なヒント
- 赤いバーに注目:通常タスクでもクリティカルチェーンでも、赤色が表示されている箇所は対策が必要です。
- 斜線の意味:「白斜線」は重要ルート(クリティカルチェーン)を、「黒斜線」はバッファの消費具合を表しています。
- 連動性:親タスクの期間や進捗は、配下の子タスクの状態によって自動的に計算・更新されます。
| 種類 | タスクバー | 意味 |
|---|---|---|
| 初期計画 | 初期計画バーです。 | |
| 通常タスク | 通常タスクで進捗に問題がない部分は青いバーになります。 | |
| 通常タスク超過 | 通常タスクの進捗が現在時刻と比較して遅れている場合に赤いバーになります。 | |
| 通常タスク完了 | 通常タスクが完了している部分は灰色のバーになります。 | |
| クリティカル チェーン | クリティカルチェーンでタスクの進捗に問題がない部分は青に白斜線のバーになります。 | |
| クリティカル チェーン超過 | クリティカルチェーンでタスク進捗が現在時刻と比較して遅れている場合に赤に白斜線のバーになります。 | |
| クリティカル チェーン完了 | クリティカルチェーンでタスクが完了している部分は灰色に白斜線のバーになります。 | |
| バッファ 余裕あり | 傾向グラフ上バッファに余裕がある場合は緑色のバーで表示されます。黒斜線は消費率を表します。 | |
| バッファ あまり余裕がない | 傾向グラフ上バッファにあまり余裕がない場合は黄色のバーで表示されます。黒斜線は消費率を表します。 | |
| バッファ 余裕が無い | 傾向グラフ上バッファに余裕がない場合は赤色のバーで表示されます。 黒斜線は消費率を表します。 | |
| バッファ超過 | バッファの消費率が100%を越えている場合に、超過分を白黒斜線で表します。 | |
| 親タスク初期計画 | 親タスクの初期計画を表します。基本的に子タスクに依存します。 | |
| 親タスク | 親タスクの実作業を表します。基本的に子タスクに依存します。 薄い灰色は、子タスクの作業の進捗を表します。 |

親子階層表現
アイコン同士を繋ぐ線で、階層の深さが表現されます。親タスクにタスクバーが存在しない場合や、階層が深すぎる場合には階層表現は省略されます。

このページの記事はお役に立ちましたか?
ご意見をお寄せいただき、ありがとうございます。
