庄川・大門護岸その6工事

現場日誌

2021年02月の日誌

現場に関する日記です。

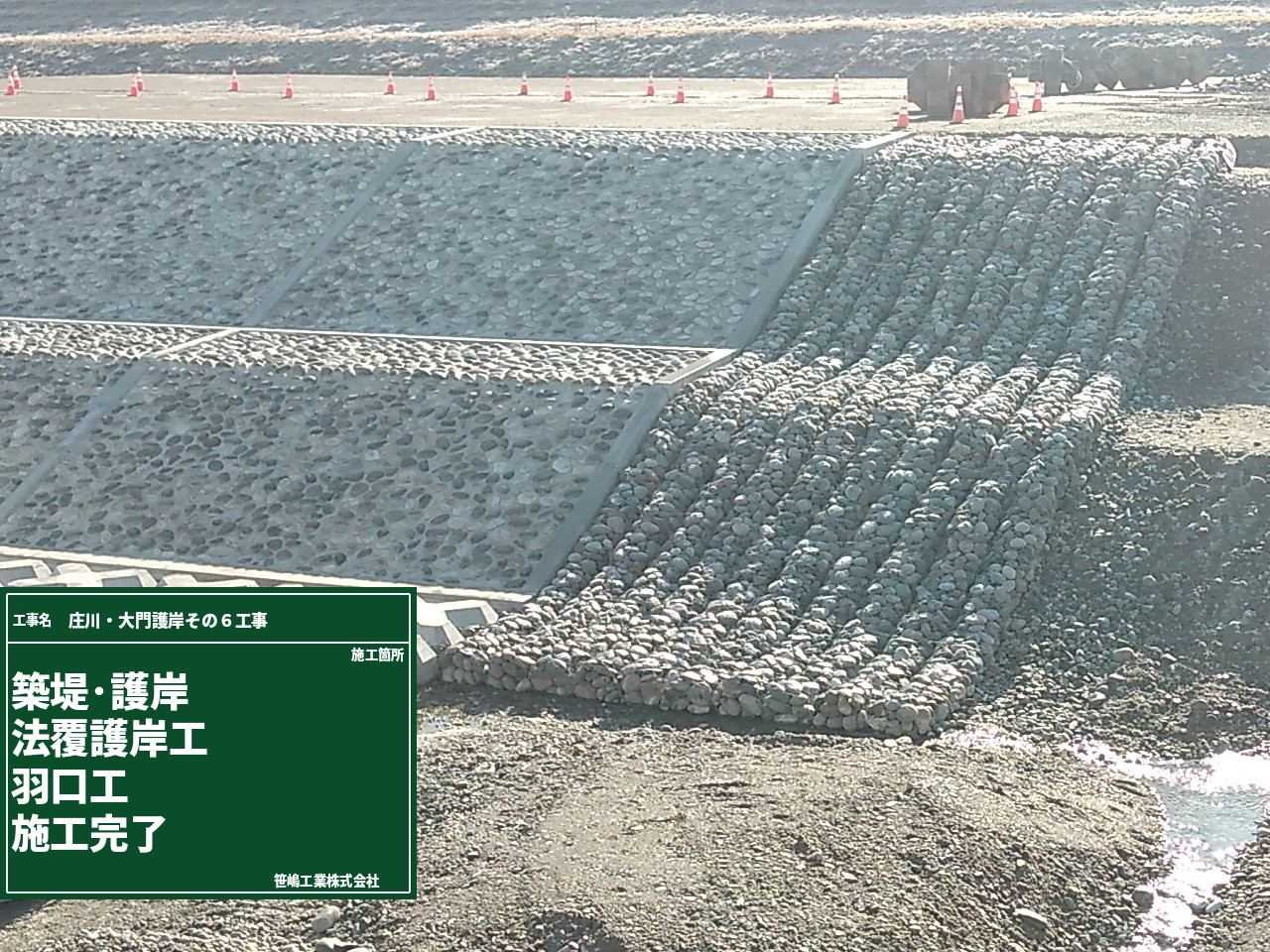

埋戻前 2021/02/25

羽口工(じゃかご)の施工が完了しました。

発注者の埋戻前出来形確認も完了し、3月から埋戻を行います。

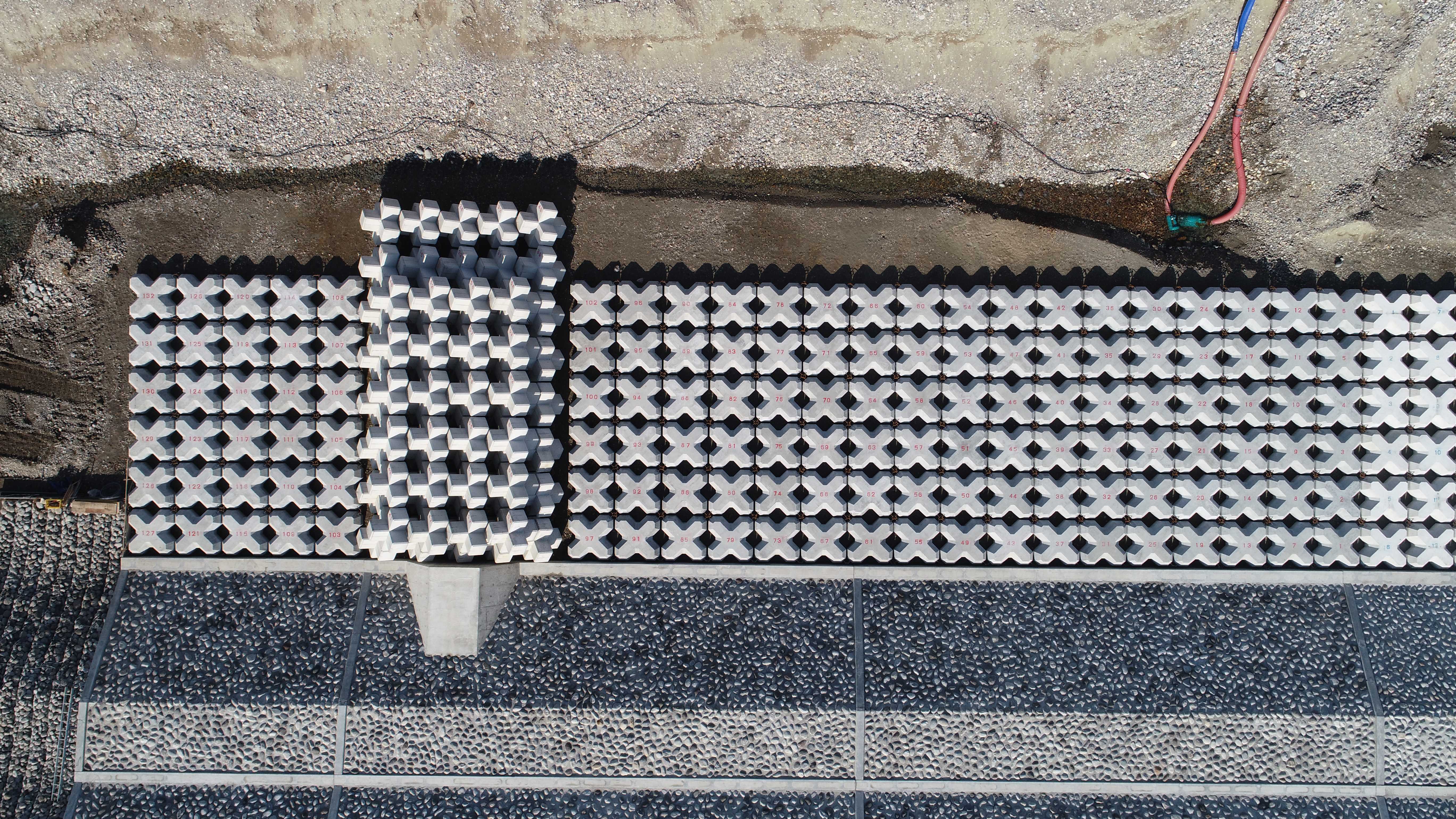

石張工・根固めブロック施工完了 2021/02/08

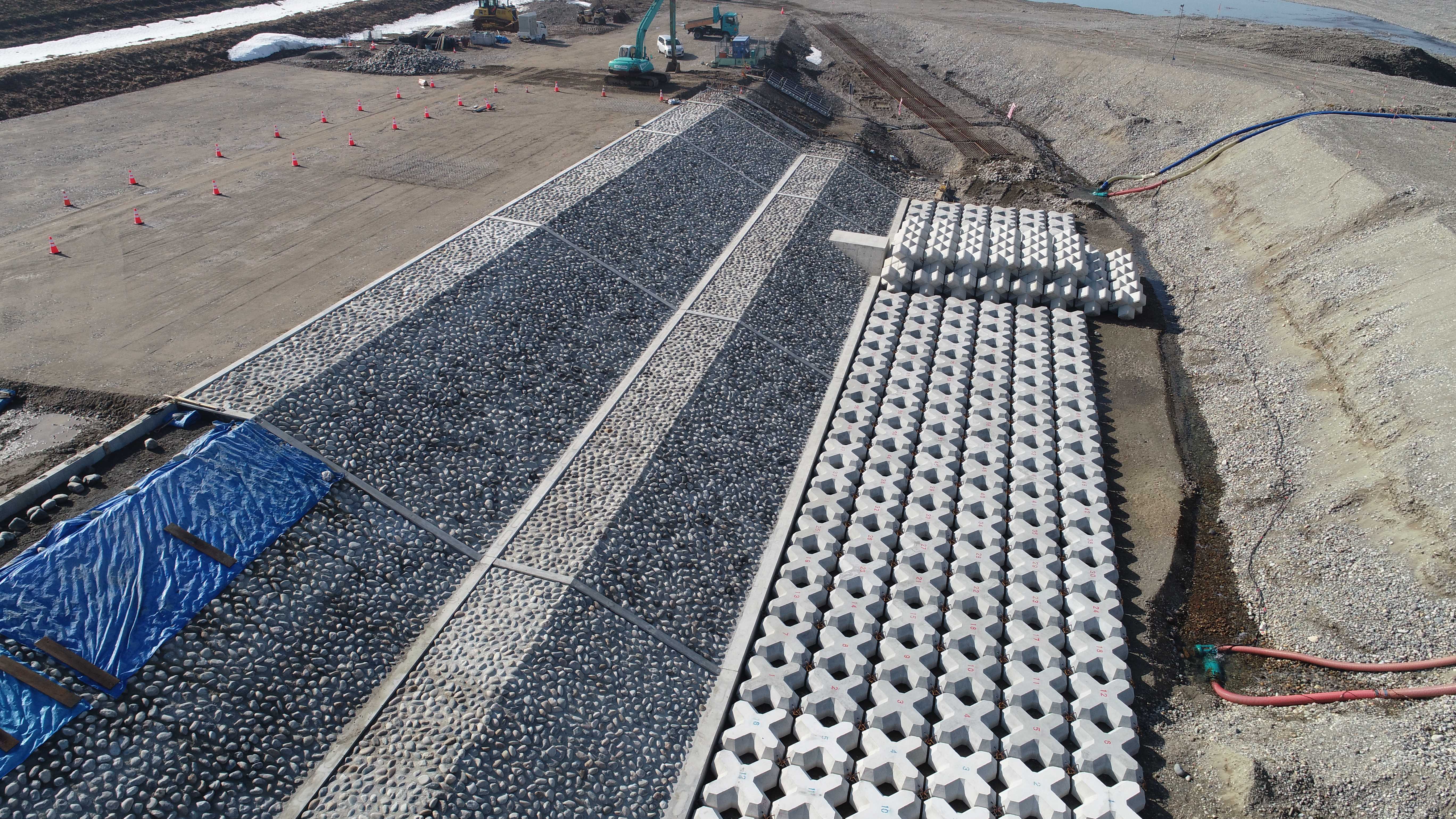

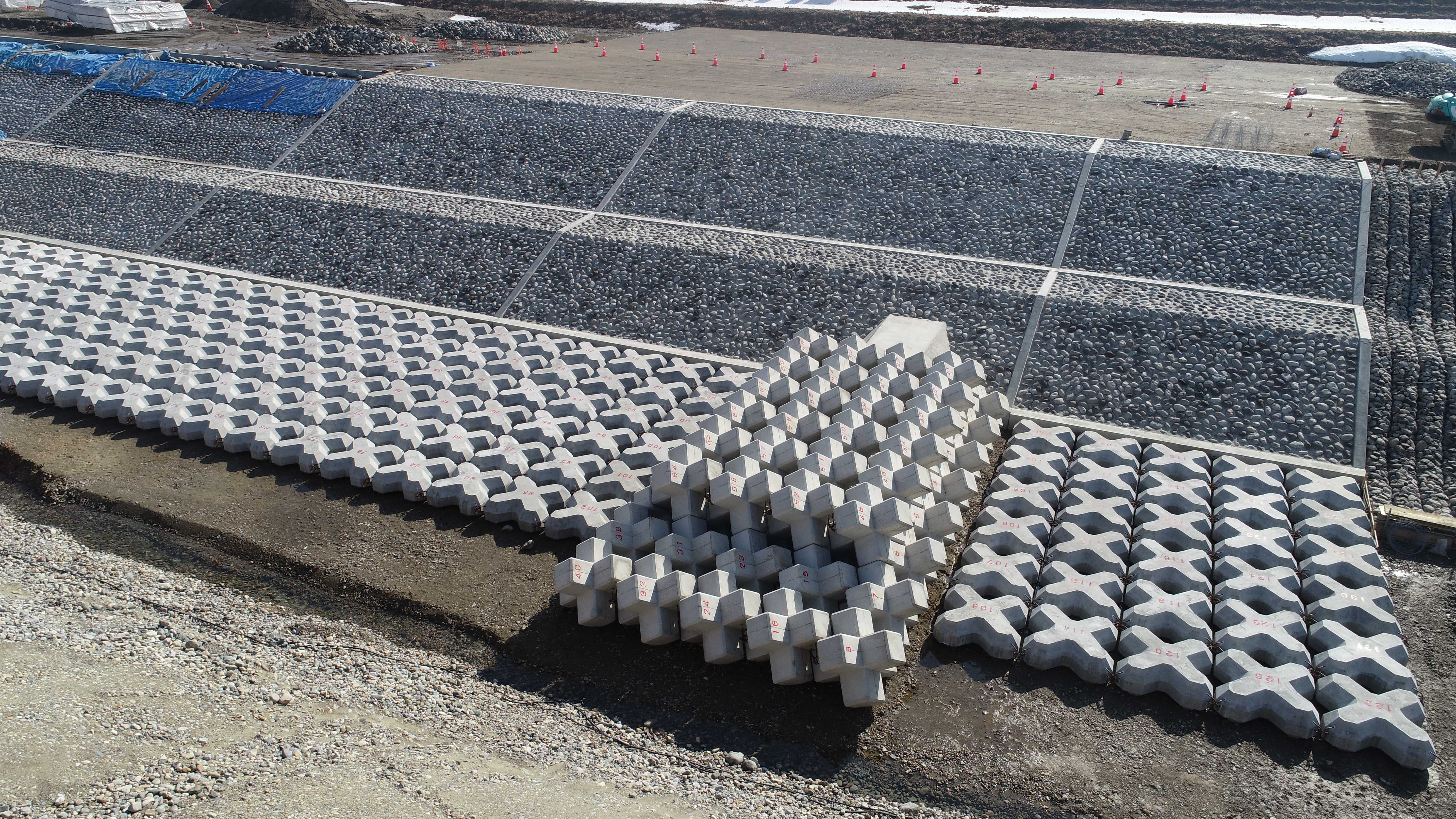

1月7日からスタートした、石張工の施工が2月2日に完了しました。2月3日から2月8日には根固めブロックの据え付けも無事完了し、残す構造物はじゃかごとなりました。じゃかごの施工も2月8日から施工を開始し、河川構造物は今月末の完了を目指します。

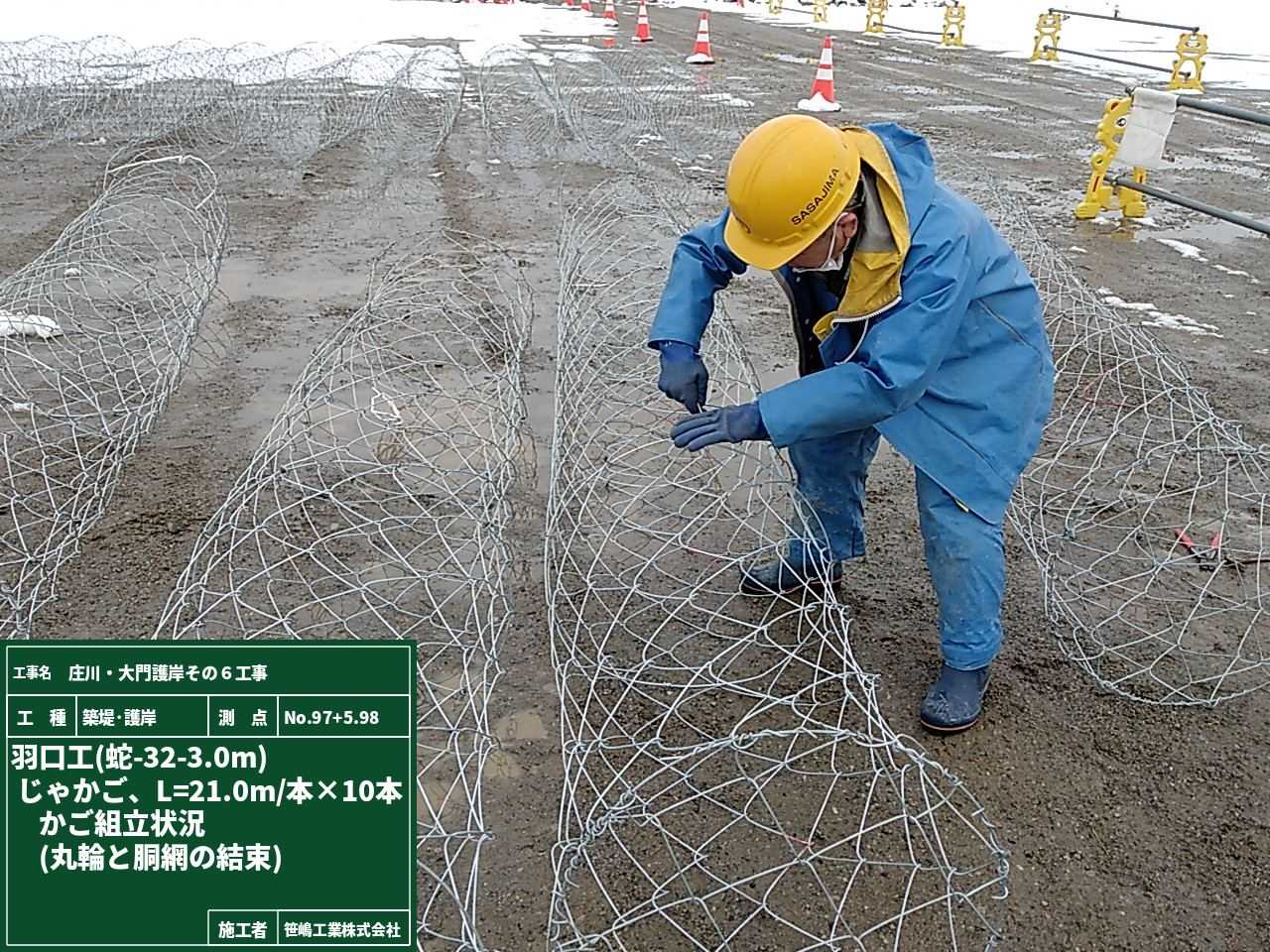

じゃかごの組立状況です。

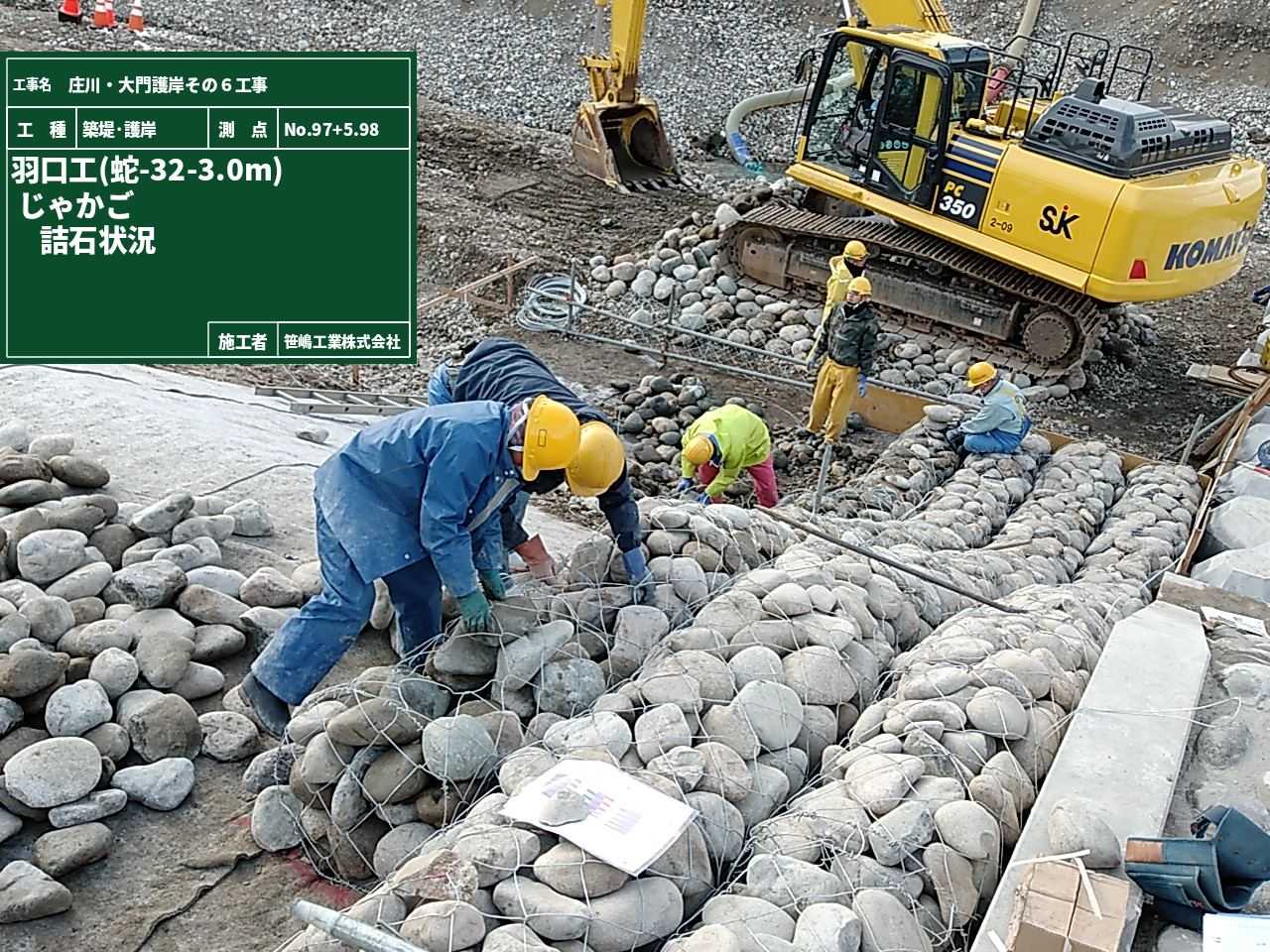

詰石で指をつぶさないよう、手元に注意しながら施工を進めます。

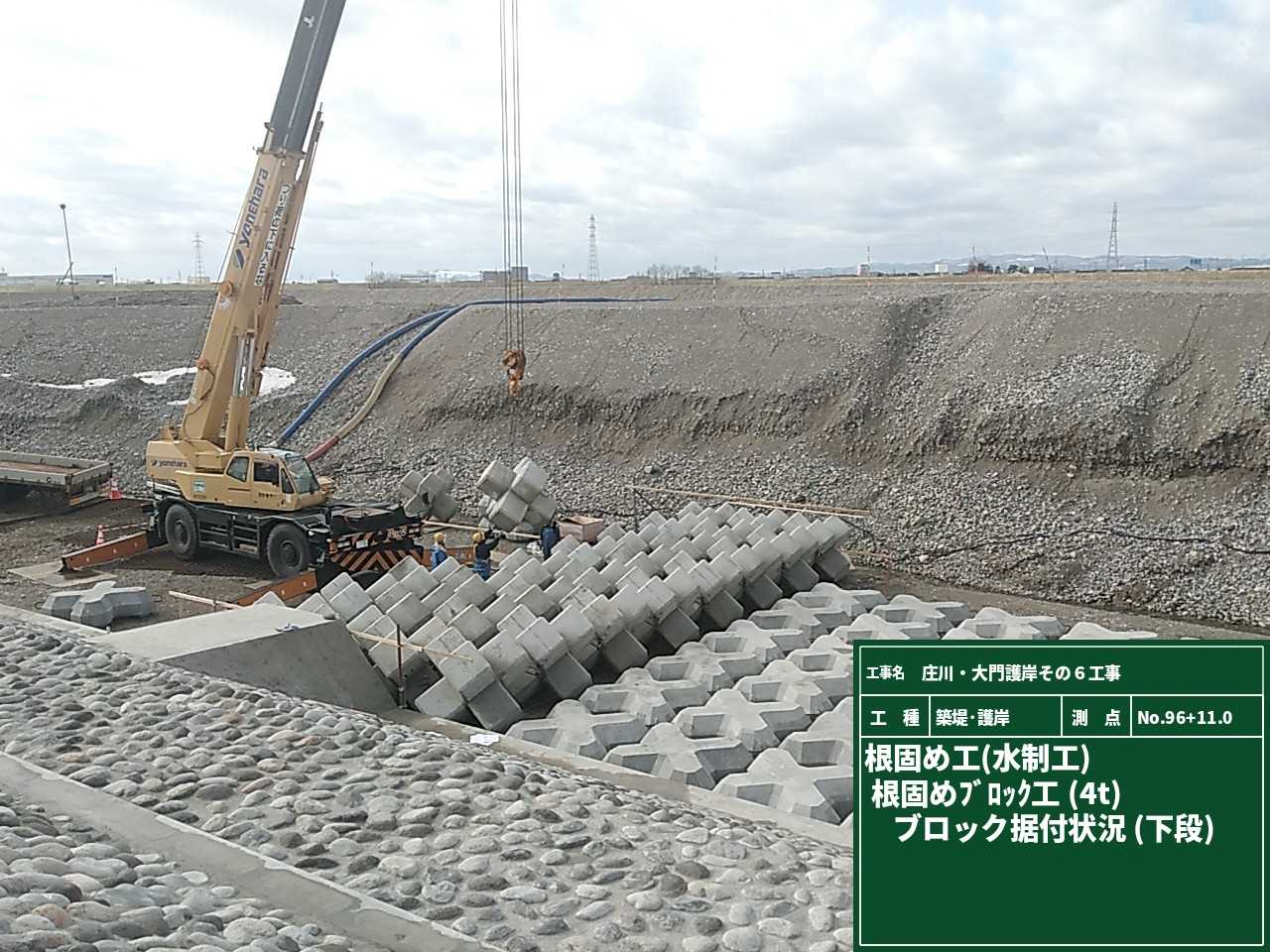

4t根固めブロック据付 2021/02/05

本日から4t根固めブロックの据え付けを行います。

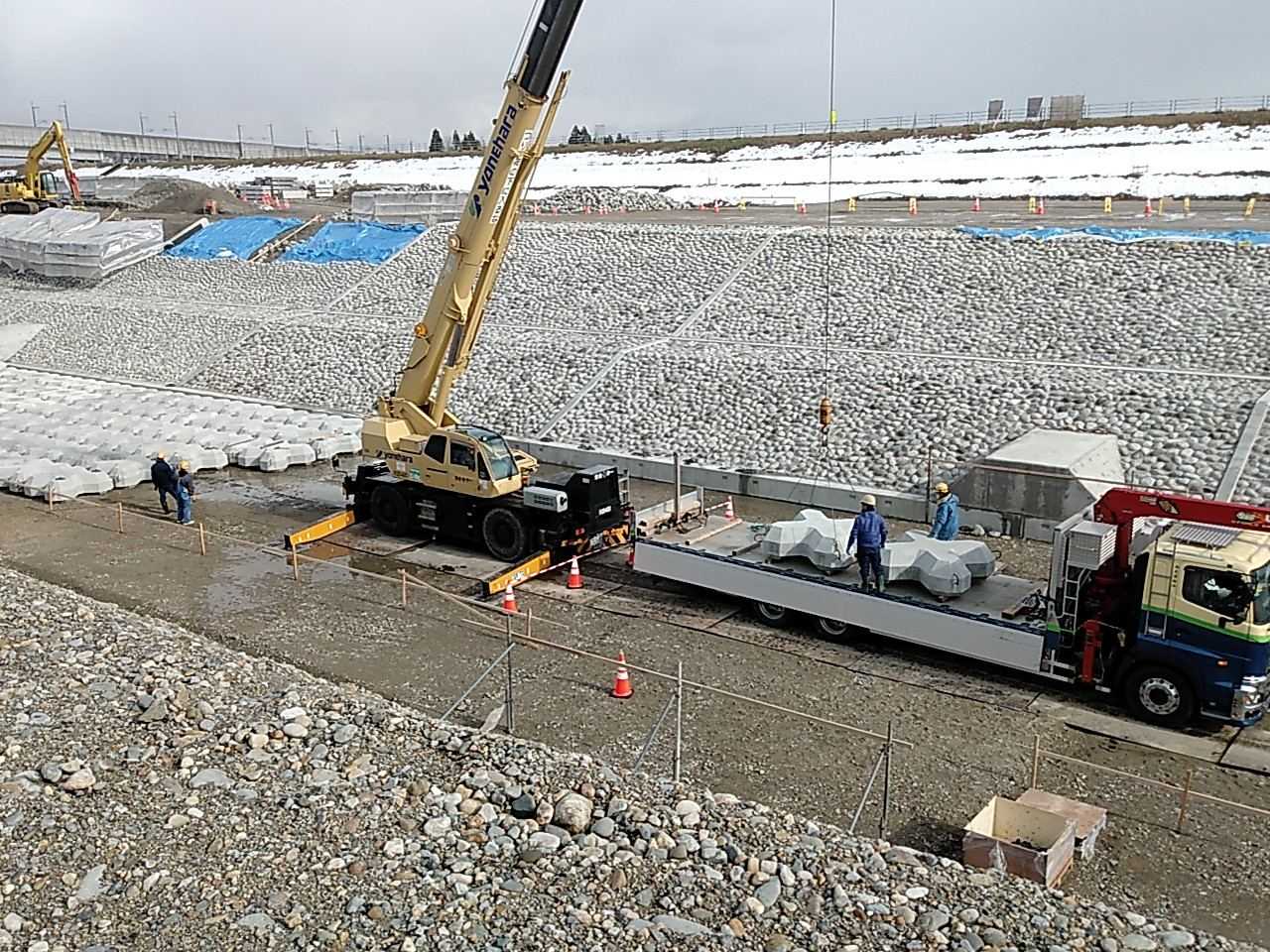

9月に製作した、4t根固めブロックを大型トラックに積載して、場内運搬を行います。

トラックの荷台から、ブロックが転倒転落しないようワイヤーで固定し、運搬を行います。

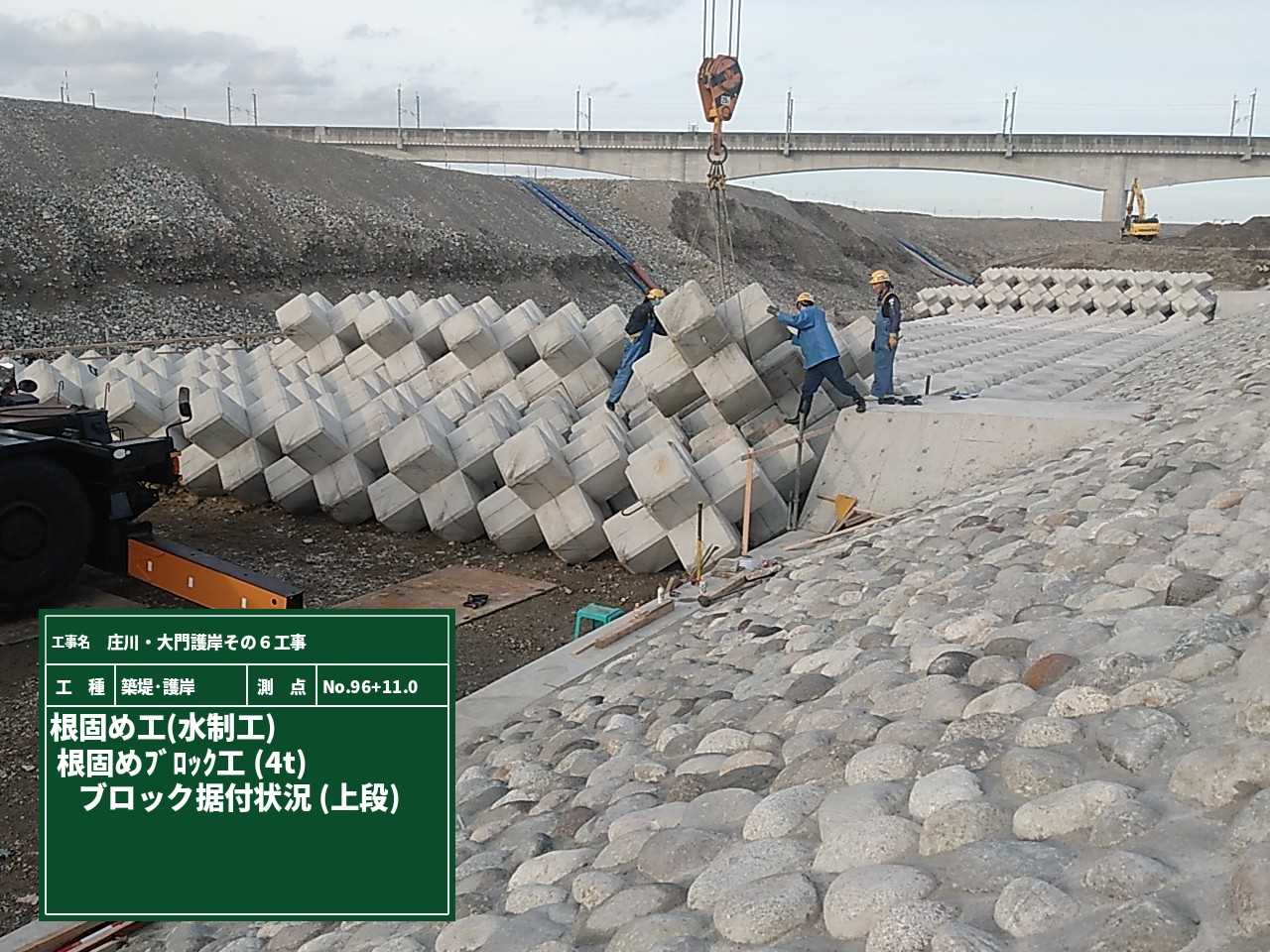

水制箇所は層積となるため、まずは1層目から配置を行います。

1層目の上に2層目を積層するため、高さを慎重に確認しながら作業します。

2層目の配置状況です。1層目の上での作業となるため、足元に注意しながら作業を行います。

3tプレキャスト根固めブロック 2021/02/03

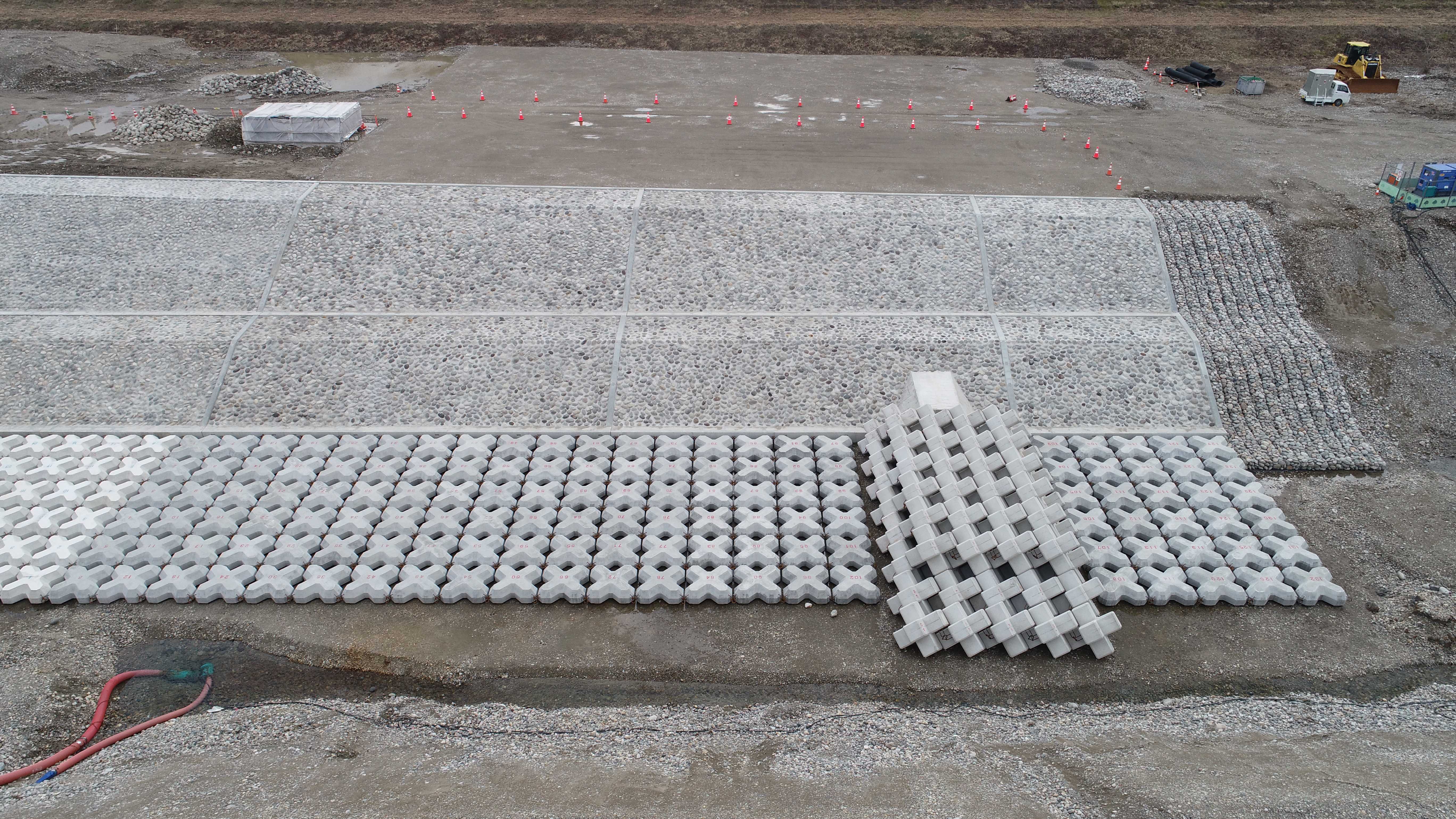

本工事では3t根固めブロックは、繁忙期に製作することになったため、作業員の確保が難しく、現場打からコンクリート二次製品へ変更しました。コンクリート二次製品に変わったことにより高品質なものを、使用することができます。

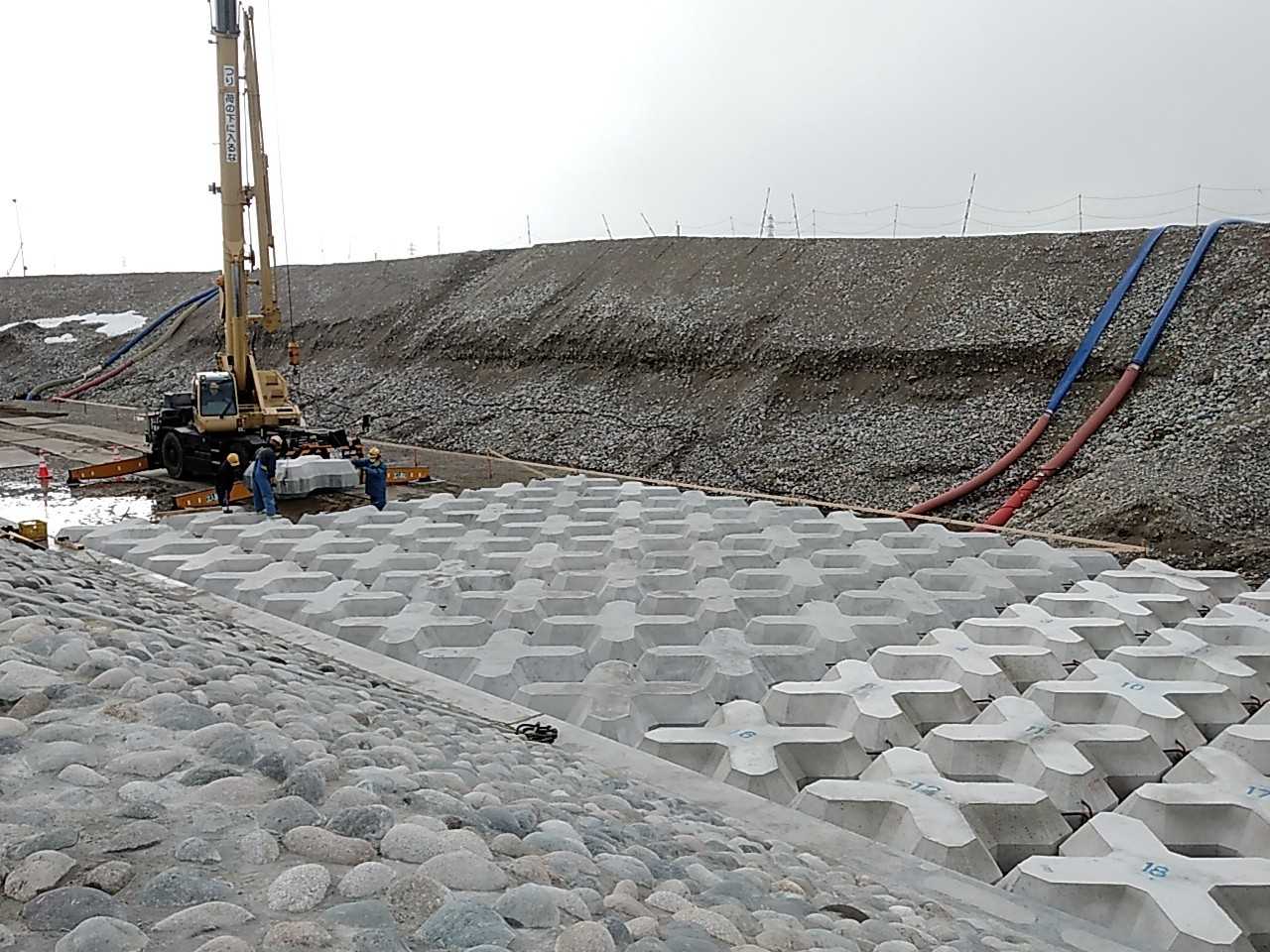

3t根固めブロックの据付状況です。

製品間に挟まれないよう、合図者を選任し、所定の箇所に配置を行います。

初日は60個の据え付けを行い、残り72個の据え付けを順次行います。
