庄川・大門護岸その6工事

現場日誌

2020年10月の日誌

現場に関する日記です。

瀬替え工 2020/10/30

11月2日より瀬替え工を行います。

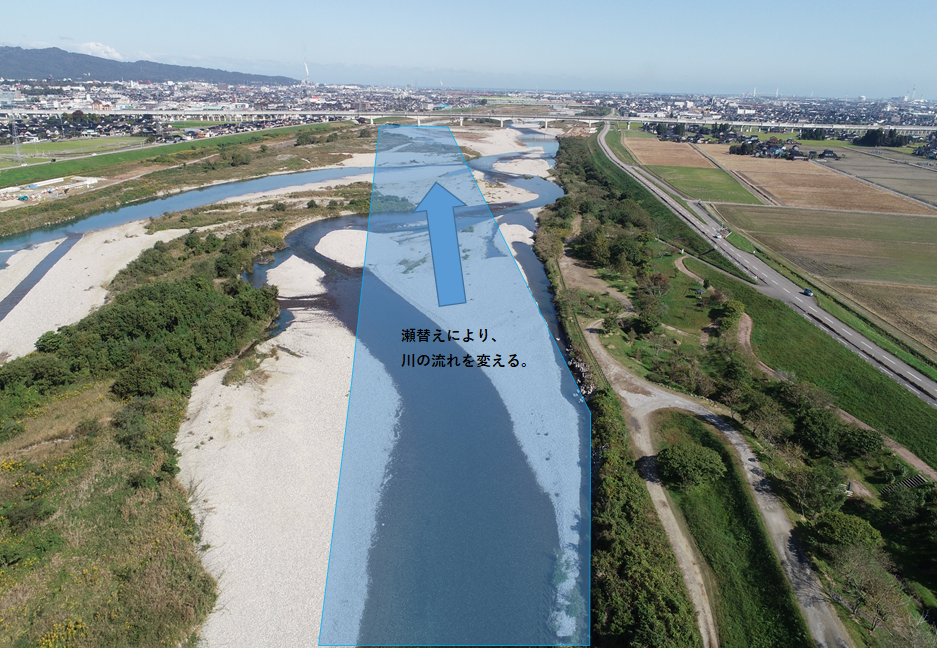

瀬替えとは、現在の右岸側(射水市側)を流れている川の流れを、左岸側(高岡市側)へ導くことを言います。土量が多いため、大型の重機を使用して、施工を行います。

市街地などでは、なかなか目にすることができない大型の機械たちです。

UAV測量について 2020/10/19

10月6日に撮影した、UAV測量です。

3次元のデータとなっていますので、パソコン上で色々な角度から見ることができます。

また、設計図を現況と重ねて、設計データに異常がないか照査などにも役立てます。

根固めブロック製作状況 2020/10/13 晴れ

生コンの打設、状況です。

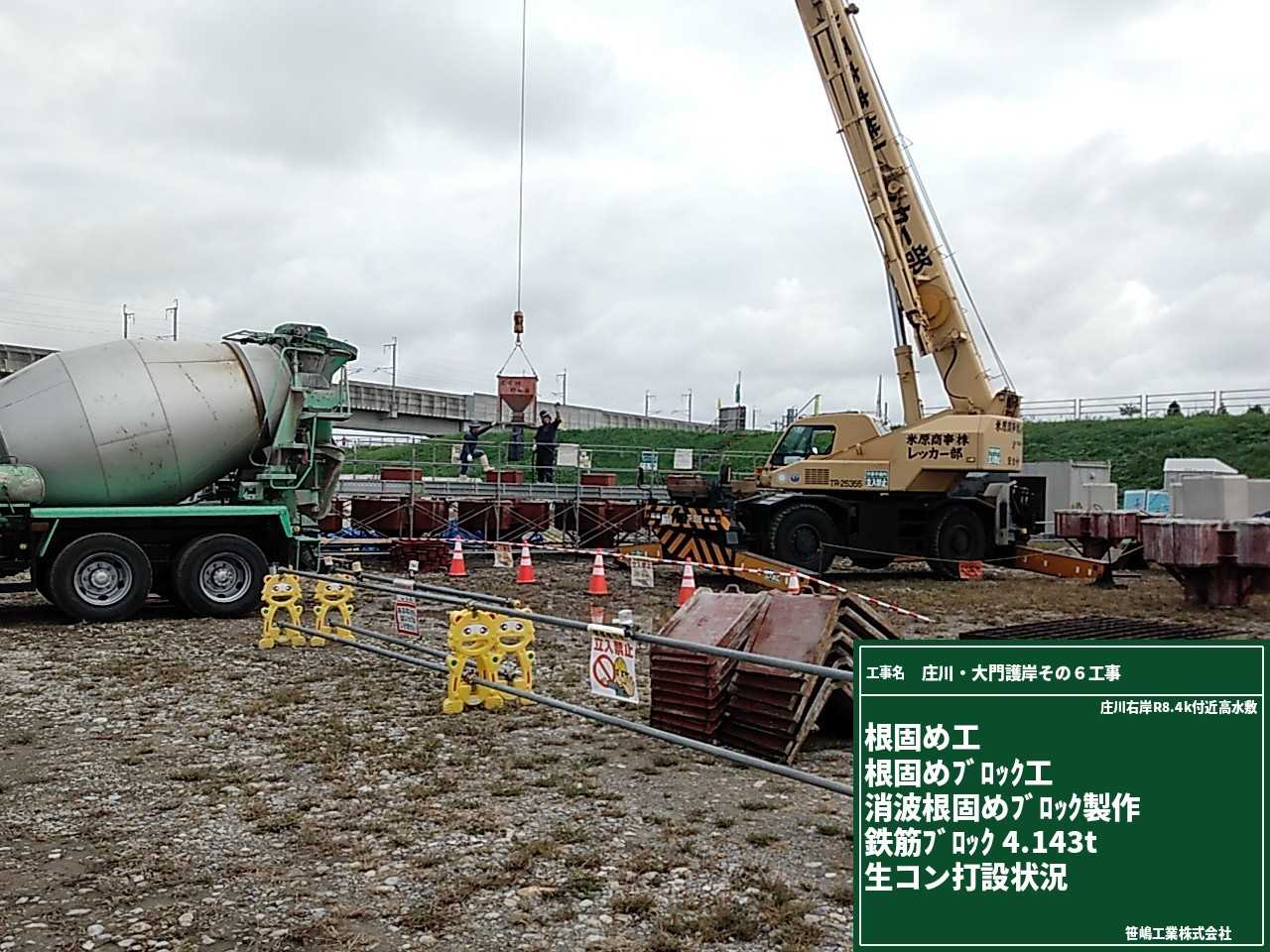

25tのラフタークレーンにて、打設を行います。

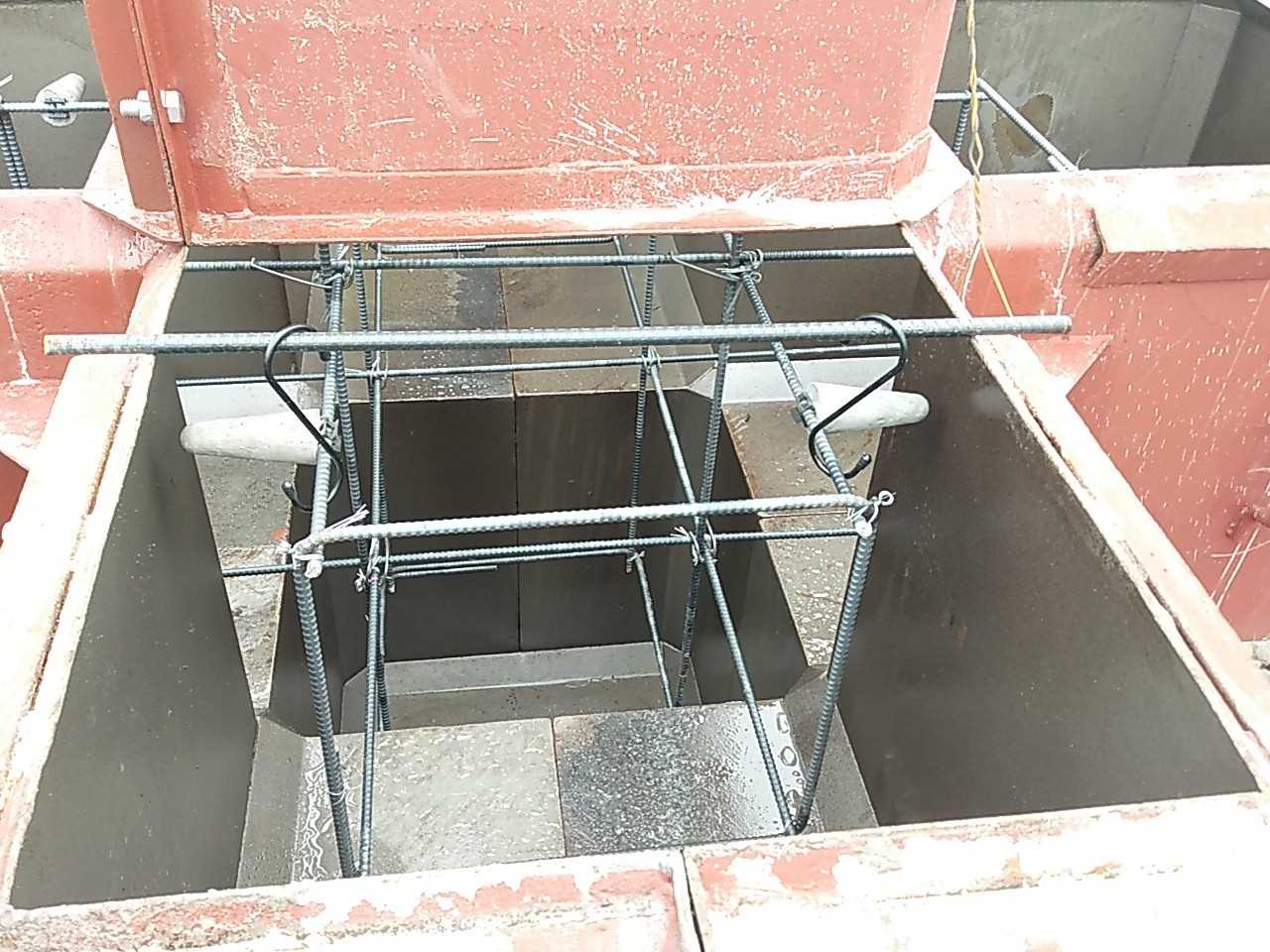

コンクリートスペーサブロックと吊り下げにより、鉄筋被りを確保します。

生コンの締固め状況です。

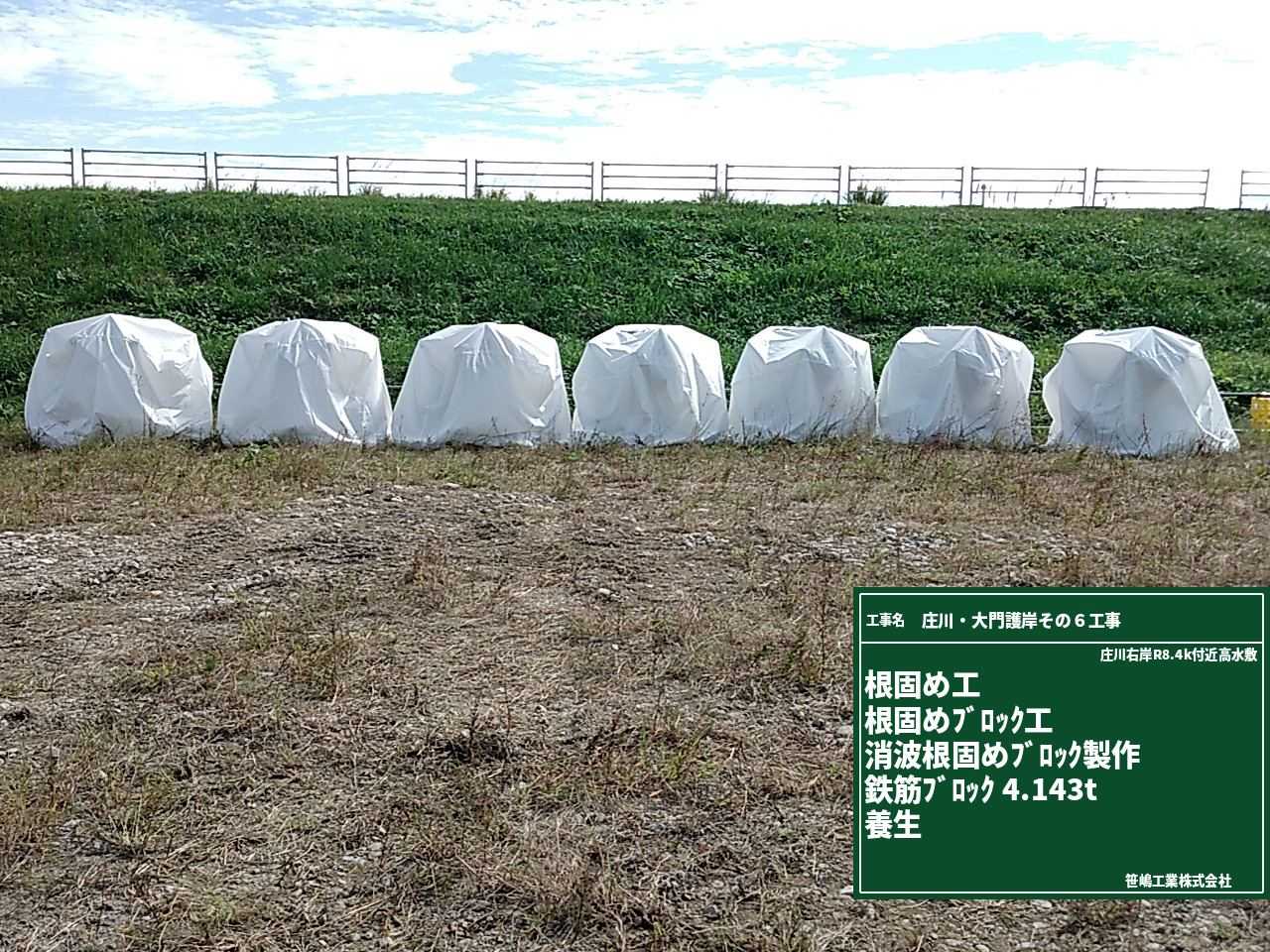

ブロック製作(養生) 2020/10/07

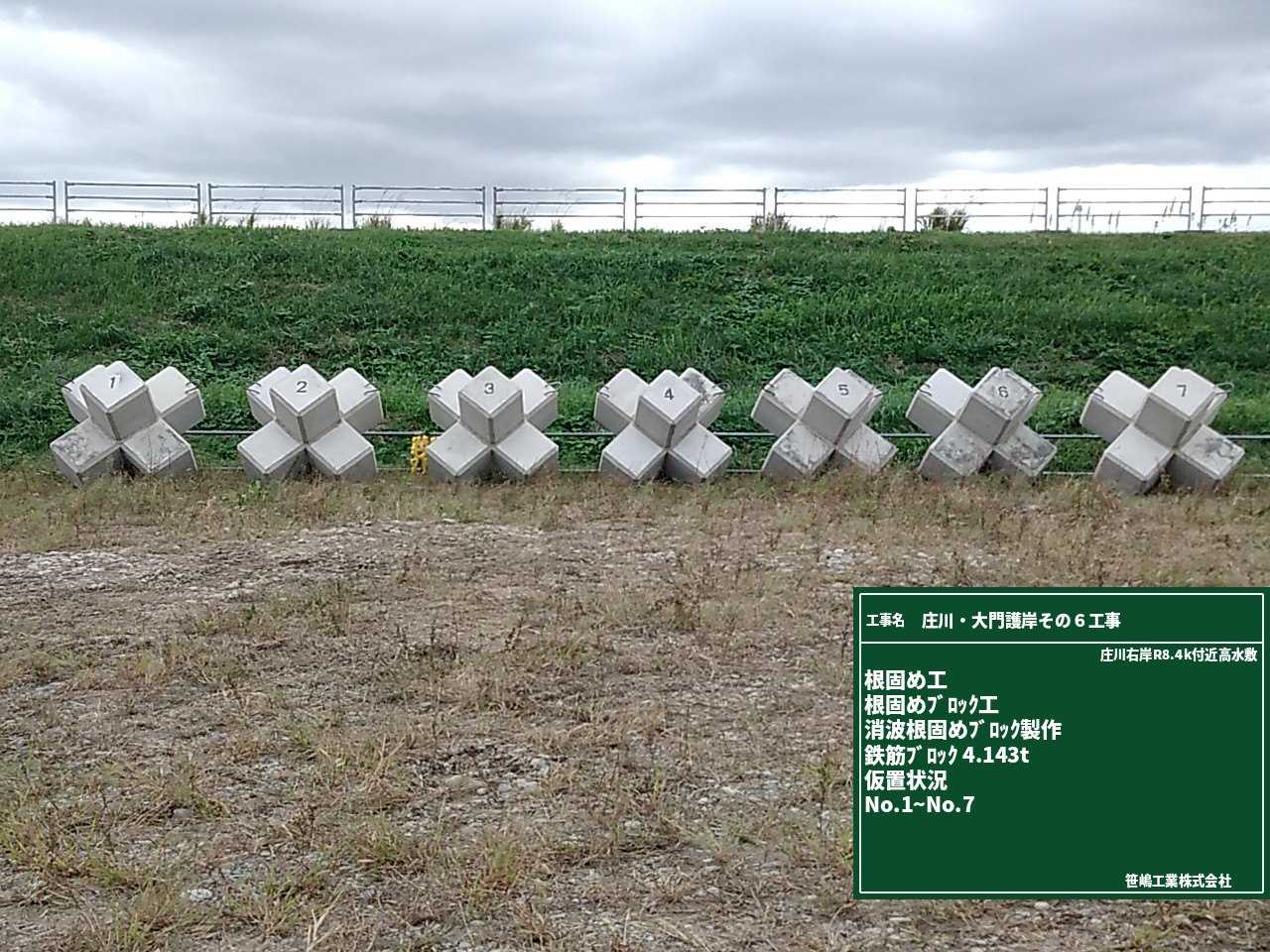

9月30日に打設した、根固めブロックを脱型しました。

養生の状況です。

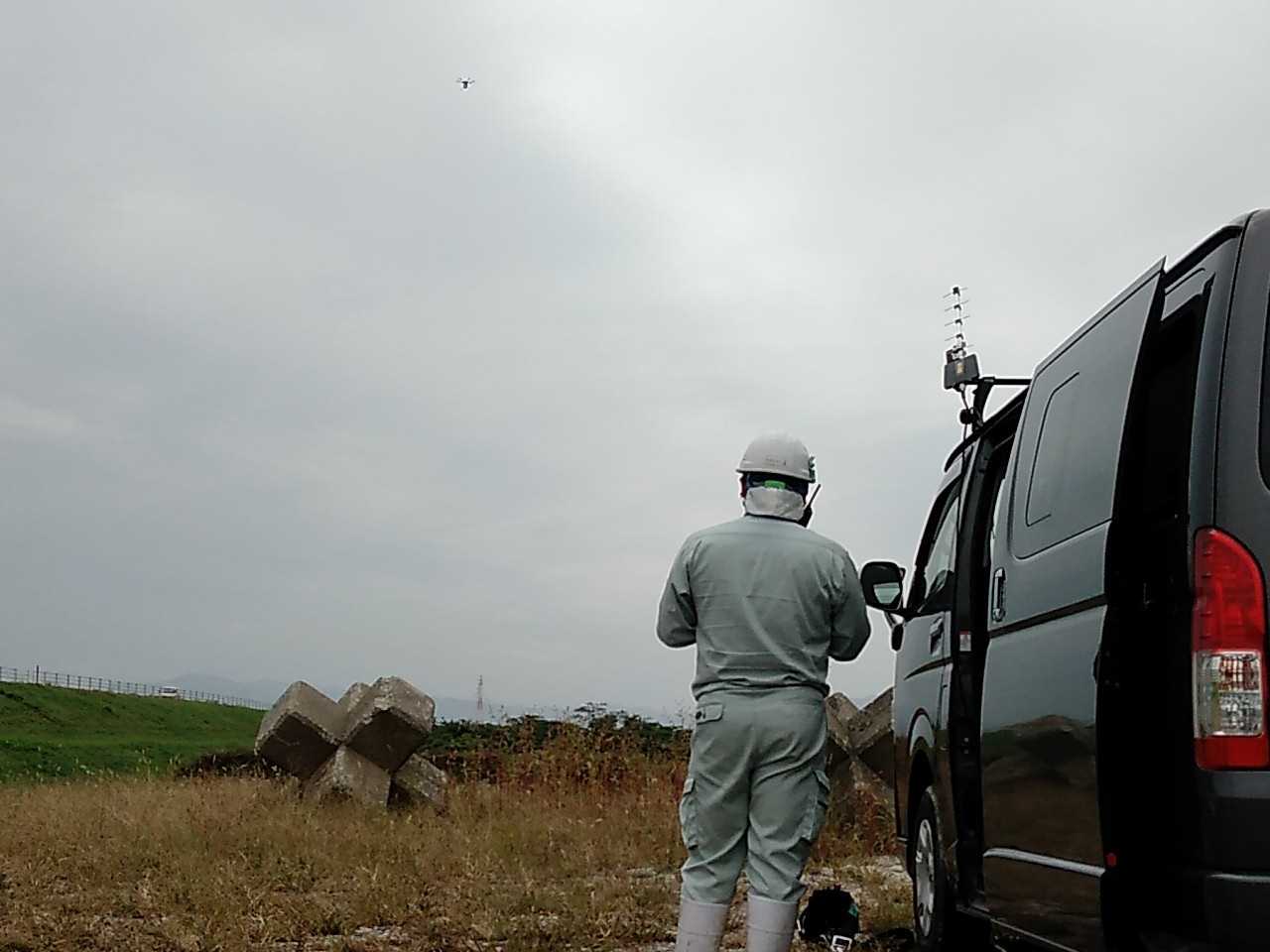

UAV測量 2020/10/06

起工測量のため、地形データをドローンを使って撮影します。
撮影結果については、後日更新致します。
