2025年10月の日誌

案件に関する日記です。

塗装完了です 2025/10/21 晴れ

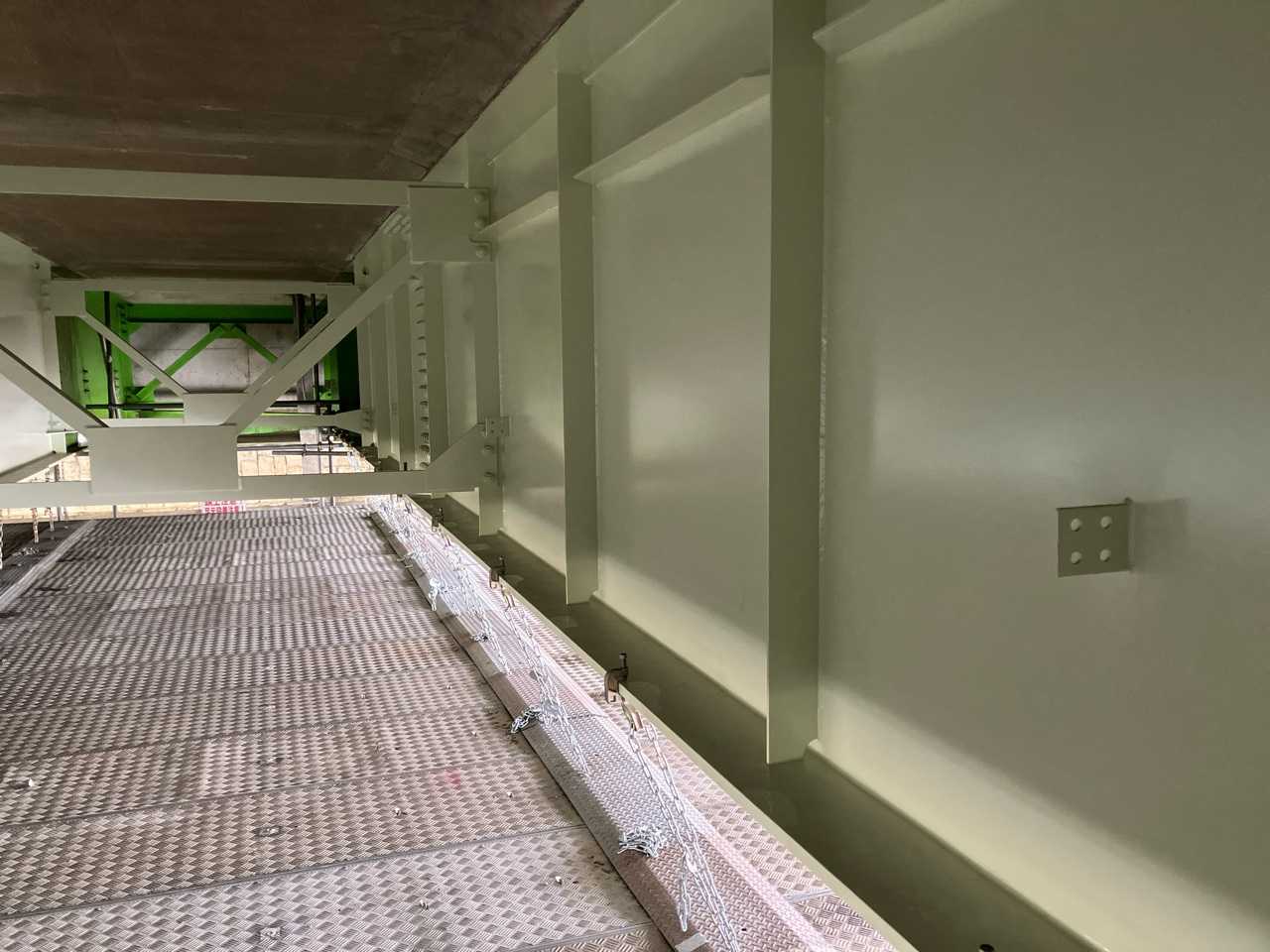

塗装の上塗りまで完了しました。

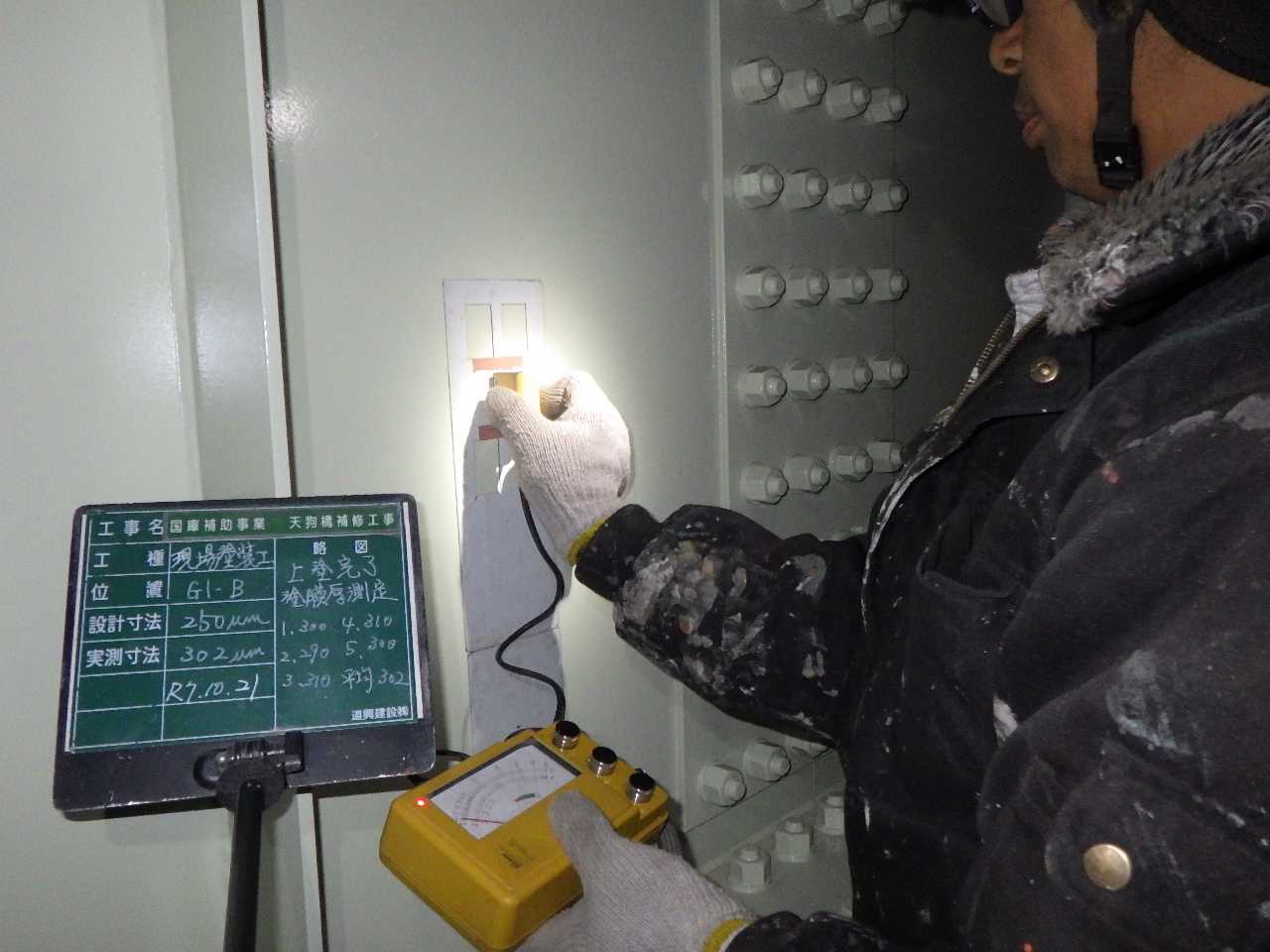

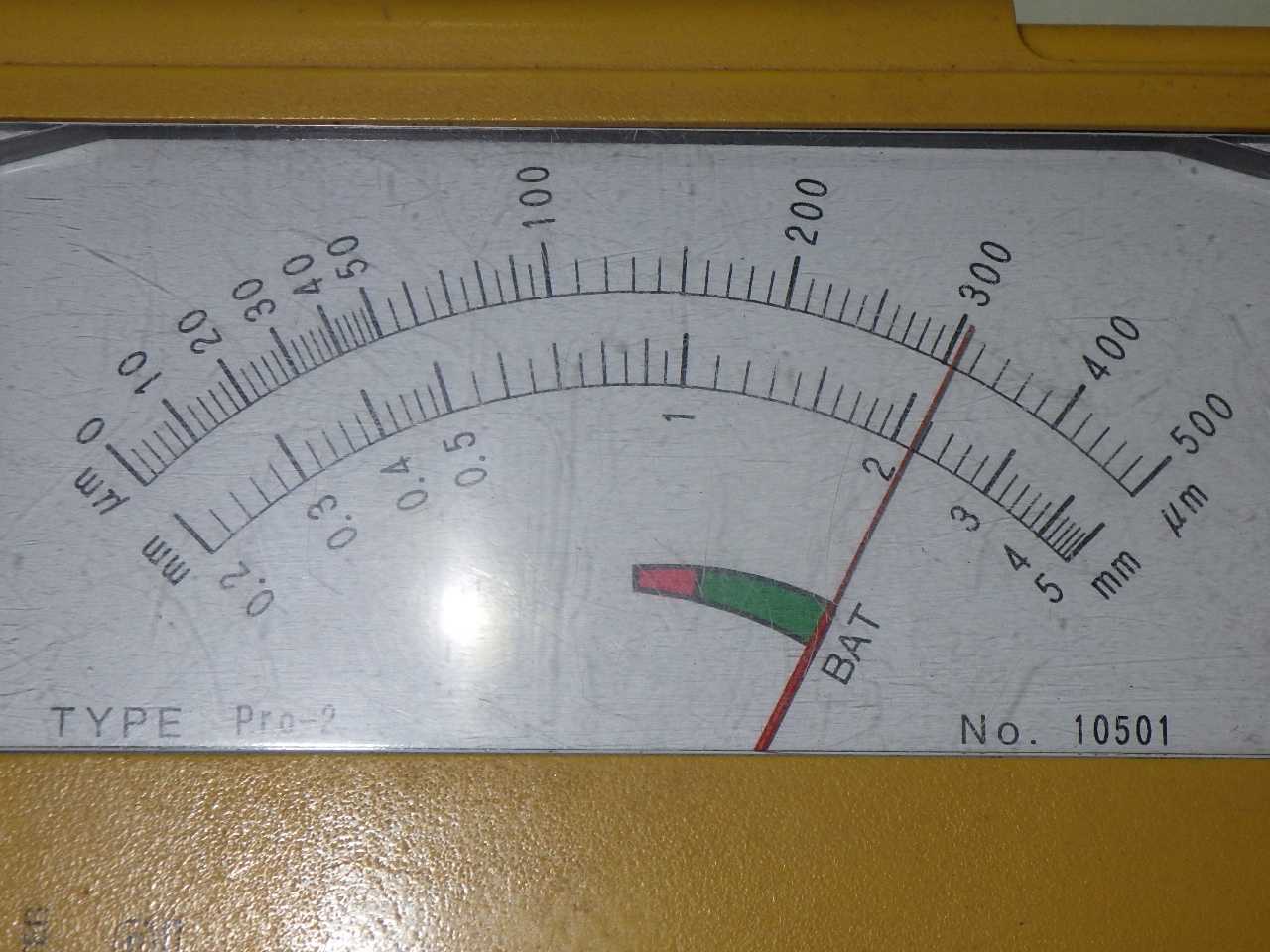

塗膜厚250μmもクリアし、きれいに仕上がりました。



夜間工事開始 2025/10/14 夜 晴れ

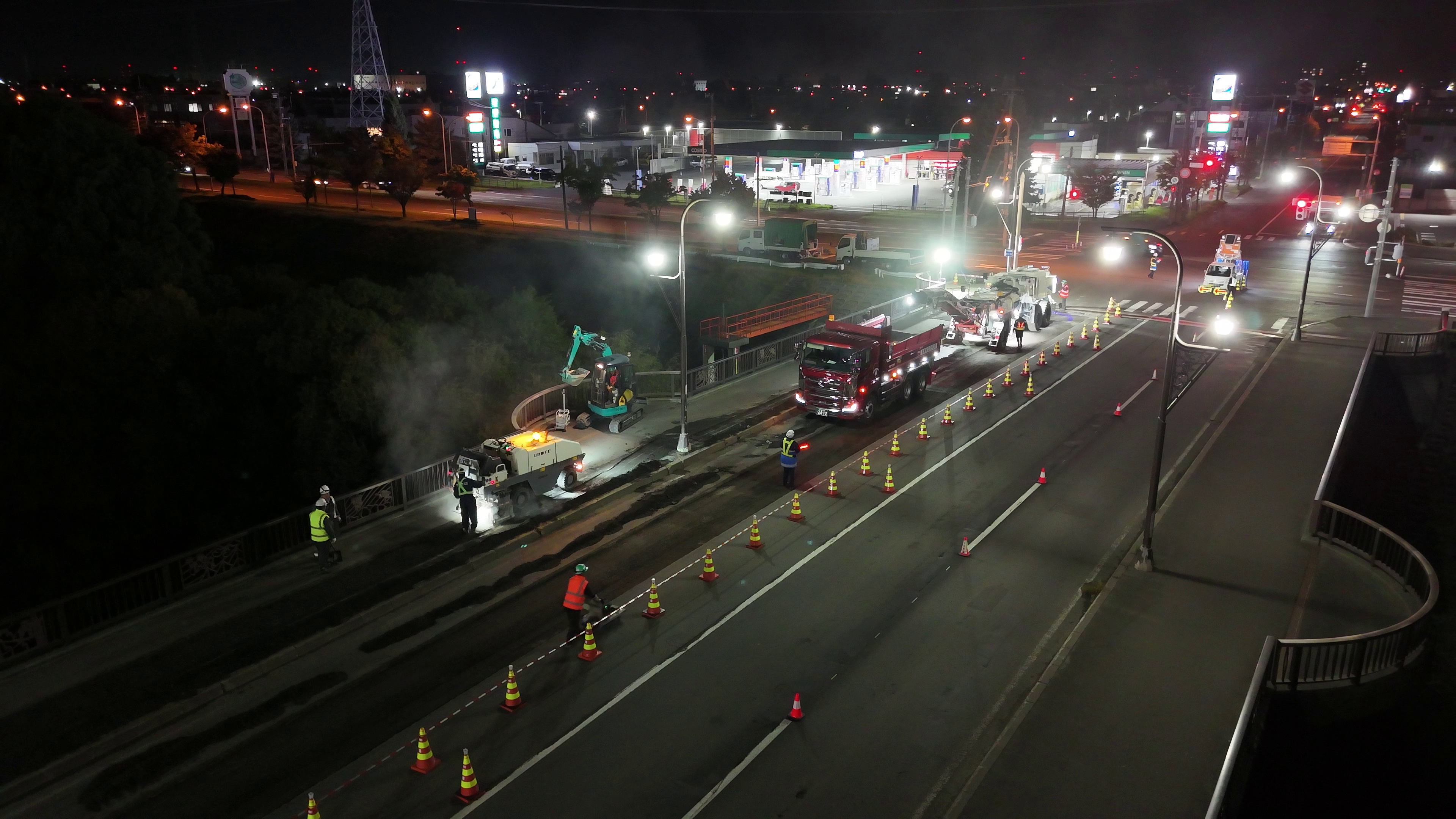

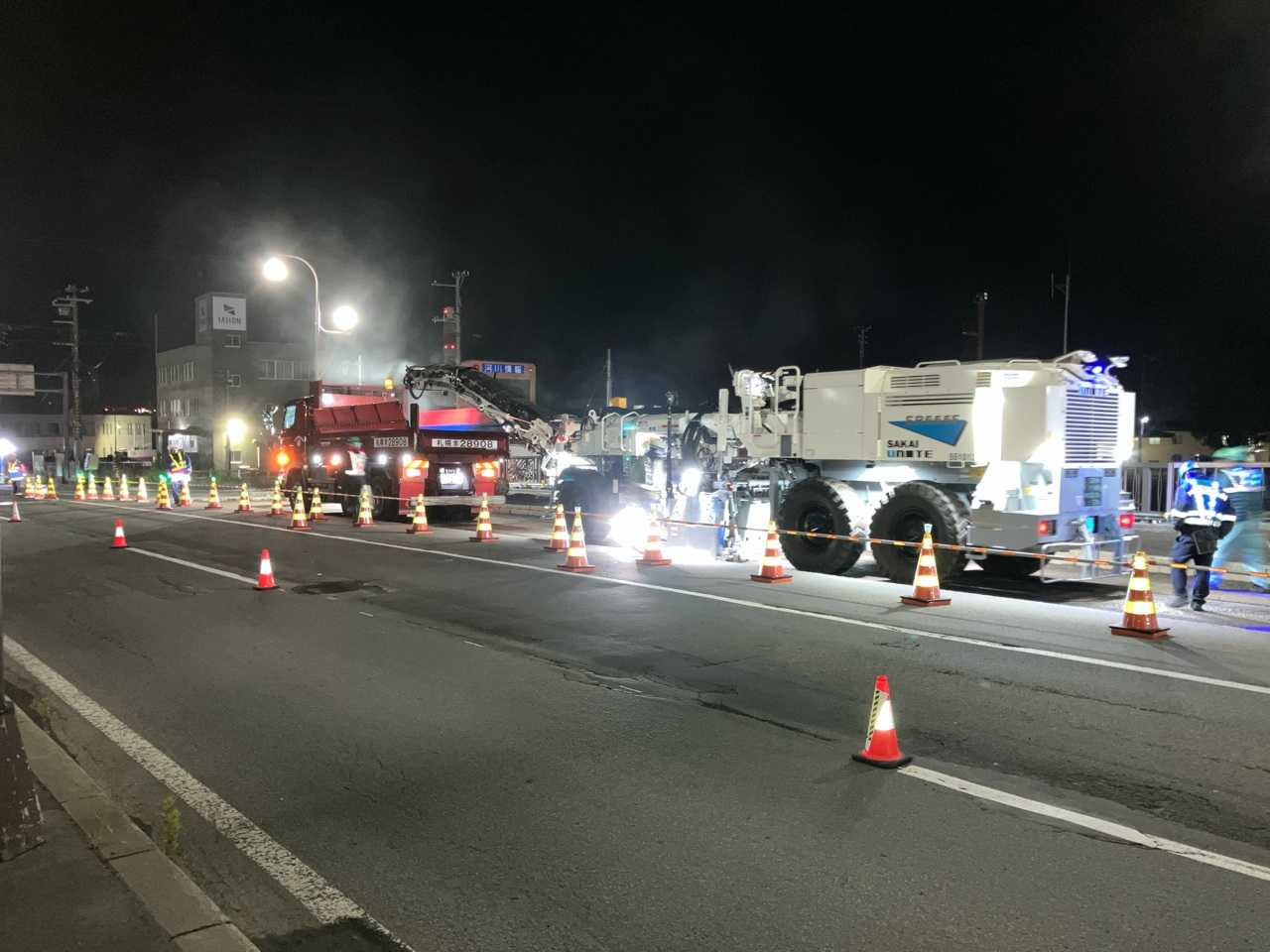

本日より夜間施工も始まりました。
切削~床版補修~橋面防水~舗装復旧
と3分割で行っていきます。
夜間工事のためご迷惑をおかけしますが、
事故の無いよう細心の注意を払って施工をしていきます。
