推進工 到達しました!! 2025/09/11 一時 大雨降りました。
本日、遂に推進工到達しました。
推進延長で89mの
無事に到達出来てひと安心です。
施工前の当初工程表と比べると4日遅れ到達で、
当初工程もいいセンいってました。
(工種ごとでは結構ズレていていましたがw)

到達までラストの37本目セット状況です。

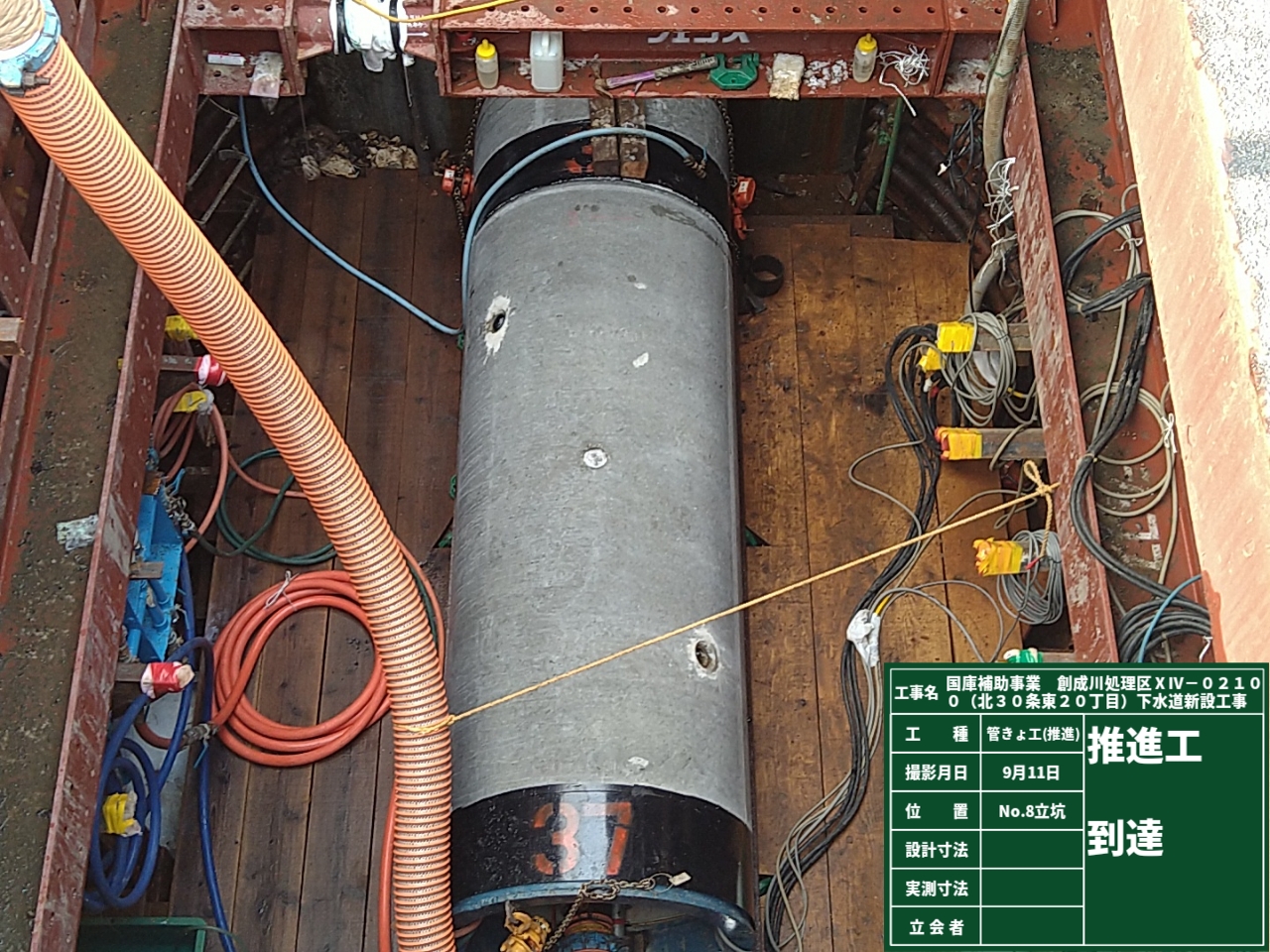

到達確認!ライナーに接触したのを確認できました。
時間的に探り孔まで開けれてませんが、予定箇所でボコボコしてました。。
ほぼ予想どおりの押しどまり位置であたっておりました。
明日、さぐってから、坑口取り付け鏡切断くらいかな。
マシン回収は来週の月曜になると思いますが、

マシン長さ2.9mを押し出して、マシンを回収します。
