令和6年度 県単交通安全対策(二種)工事
トップページ

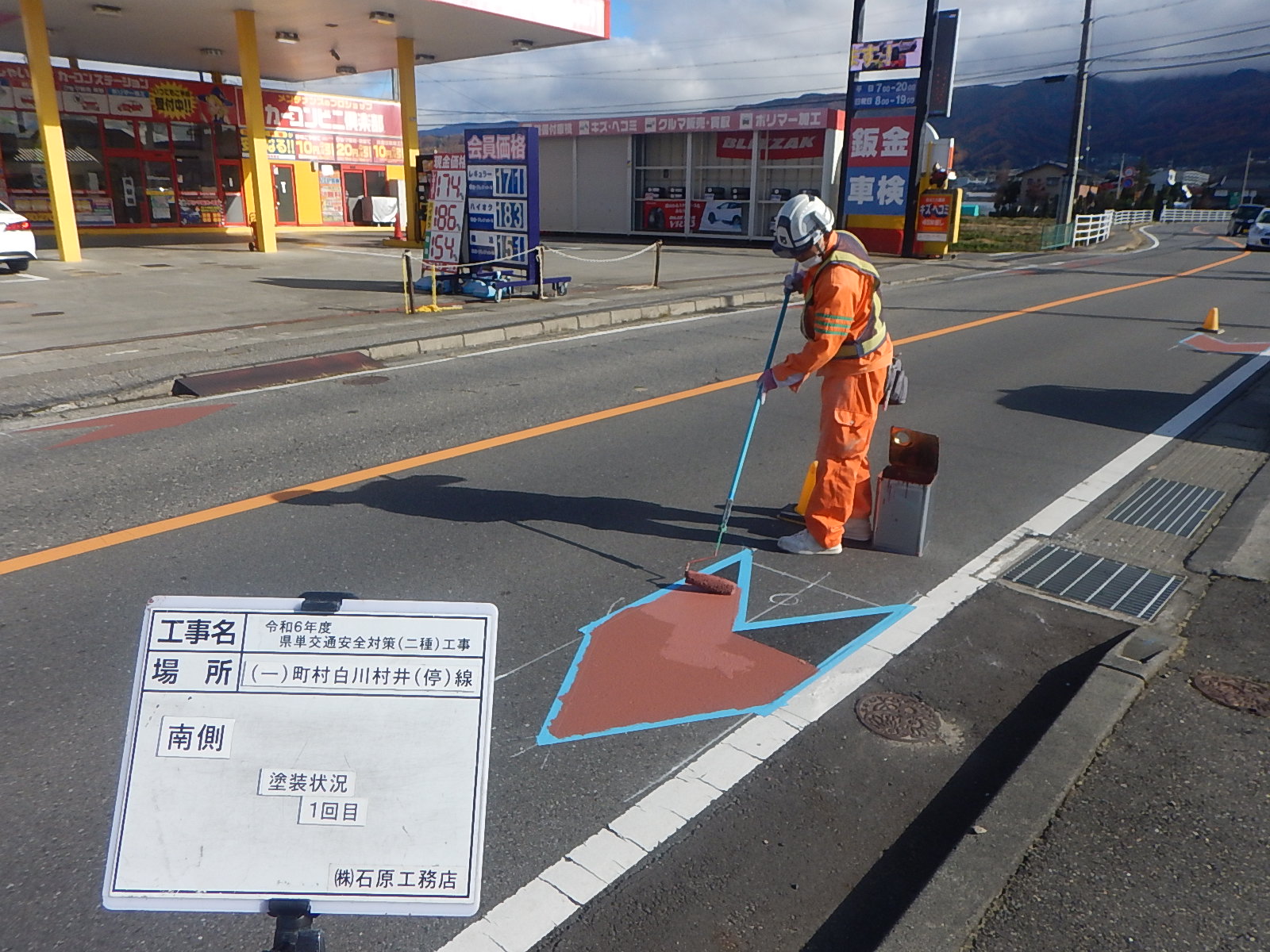

矢羽根の塗装状況です
自転車レーンの矢羽根を設置しています
ようこそ、令和6年度 県単交通安全対策(二種)工事 のホームページへ
本工事の工事の日程や進捗状況、工事日誌を掲載しております
令和6年度 県単交通安全対策(二種)工事のODSC
工事の目的
自転車の車道通行の法改正に伴い安全に自転車が走行できるよう車道に自転車レーンを示す矢羽根マークや自転車マークを設置し、自転車の走行位置や進行方向を標示します
これにより自転車の逆走防止や自動車のドライバーへの注意喚起を行います
工事中のお願い
道路を通行止め等を行わず車線規制で施工をしますので通行の際は徐行にて通過されるようお願いいたします
また施工したばかり矢羽根マーク等はすぐには踏むことはできませんのでセーフティコーンが置かれている矢羽根は踏まないように注意して通行するようにお願いいたします
工事名: 令和6年度 県単交通安全対策(二種)工事
工事場所: 松本管内一円 管内一円((一)町村白川村井(停)線 松本市 村井)

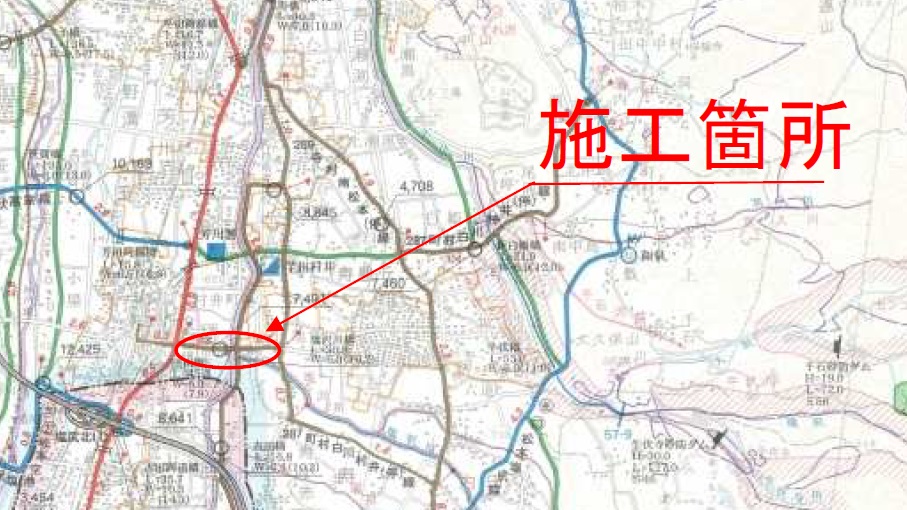

国道19号の村井交差点から寿小池の交差点まで
工 期: 令和6年10月2日~令和7年2月7日
施工期間: 令和6年11月18日~12月20日(この期間のうちの14日間程度)
この期間以外にも測量や写真撮影等で現場で作業する場合があります
作業時間帯: 9:00~17:00
特に交通量の多い部分は、早朝や夜間に施工する場合があります
このホームページにてお知らせいたします
施工業者:株式会社 石原工務店 (担当・坪川)
代表TEL:0263-86-6383
発注者:長野県松本建設事務所
