2010年02月の日誌
日々現場の変化(ヘンカ)を私(わたし)の言葉(コトバ)で書きつづります!
わたしのCCPM流ドライバーショットの攻略法もどうぞご覧ください(笑)
日曜日も!! 2010/02/28 晴れ

日曜日も施工近所の皆様にご理解を得て
作業をおこないました。
天気が不安定ですので晴れた日は、
有効に使わせていただいた。(笑い)
汚水桝設置に悪銭苦闘 2010/02/27 曇り
汚水桝設置が側溝の下を通さなければ
ならない。
側溝の下は、木杭・はしご胴木・玉石
などが設置してある。
本当にやりにくい施工です。
側溝の基礎地盤が悪いことから
この様な施工をしたのだろうが・・・
今なら何か別な方法も考えられる。
まあ愚痴ても始まらないやるしかないのです。
雨でも出来る仕事 2010/02/26 雨

雨でも仕事を休まずに出来る仕事を考える。
水道業者さんが休んでいる時こそチャンス
交通規制の問題です。
工期が迫っている5歩先の先読みをしよう!!
戦闘機の音うるさい!! 2010/02/25 曇り
電話が聞こえない!!
航空自衛隊の戦闘機訓練
大事な話をしているのに
どうかしてほしいのだが・・(笑い)
この地域に住んでいらっちゃる
方々に頭が下がります。
ウエルポイントを撤去 2010/02/24 晴れ

地下水をくみ上げる(ウエルポイント)を
撤去しました。
管布設・MH設置を施工するに当たり
この工法がなければ施工出来ません
でした。この工法に感謝です。
汚水桝を設置開始 2010/02/23 晴れ

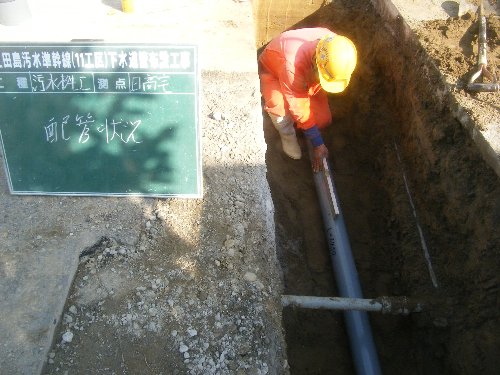

本日より汚水桝を設置しました。
勾配が取れる様に念入りの施工
です。
「管路検査を受検しました。」 2010/02/22 晴れ

管路検査を受検しました。
問題の箇所もなく合格
でした。(嬉しい)
国道部の交通量の多い中
の作業でした。
これから、各家庭への汚水桝を
設置施工を行います。
しばらくは、国道部の作業です
気を抜かず安全作業で頑張ります。
管路検査準備 2010/02/20 晴れ
管路検査を受検しないと次へ
進めません。
昨日と本日で管清掃を完了させた。
手直しのないことを祈るばかりです。
酸欠? 2010/02/19 晴れ

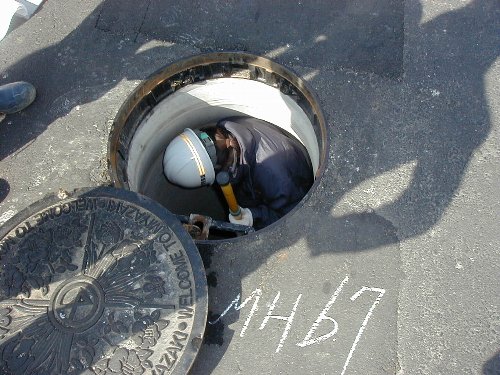

マンホール内作業です。

酸素濃度を測定し作業をしています。
浅いマンホールだと過信しては、いけません
ねちゃんとするべき事をしてMH内に入ろう。
管が繋がりました。 2010/02/18 晴れ

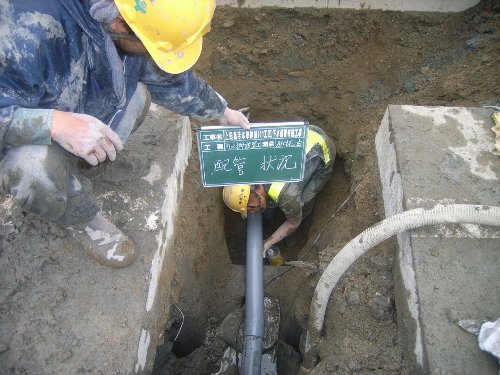

管が今日で繋がりました。
1月9日から始めた施工、2班体制
でようやく完了した。約40日間
で600m近く布設した。
これから管の仮検査を受け、汚水桝に
突入です。
「工期を延期しました。」 2010/02/17 晴れ
工期を延期いたしました。
2月末に完成させようと計画し
施工に入ったのですが、
地下を掘削し施工していくのですが
11月度に於いて地下水が多くて作業が進まず
その対策として地下水をくみ上げて施工する
方法をとりましたが、現場周辺で井戸水を
使っておられる世帯があった為、その調査
に於いて時間を要した為です。
契約工期は、3月12日でしたが3月25日まで延期
致しました。
施工の際は、ご迷惑をお掛けしますが
宜しくお願い致します。
現場便り2月号 2010/02/16 晴れ
久し振りにお日様を拝ましてもらいました。
2月号の現場便りを施工区間にある
病院に、貼りました。

先生は、こころよく
ご理解いただきました。
1週間の始まりは、雨・・・ 2010/02/15 雨
出鼻をくじかれた~
雨です。本当に2月は、雨が多い~
昼前で上がる予報が、まだ降り続いています。
早く上がれ~だ。
書類整理 2010/02/13 晴れ
書類整理をしていますが
産廃のマニフェストが足りませんなぜ?
収集運搬をたのでいる業者さんの手元に
あった様だ(安心)
運転手様が会社に提出してなかったみたい
手違いがあった見たいです。
運搬する時に手渡したはずなのになあ~
大事な物は、必ず手渡しでお願いしたい
ものです。
近所の奥さん 2010/02/12 曇り
今朝ほど、作業をしますと連絡に行ったら
この辺の下水道工事について説明して
と訪ねられました。
計画が何年後に終了するかが一番
気になされていた。
なぜですかと尋ねると、やはりお金の事
が・・・下水道の設備は、整っても
資金がないのよねえとの返事でした
そうだよなあ~水洗トイレから取り替えて
いたら・・資金がかかる。
水をきれいにするには、お金です。
未来の為に、ご協力ください。
予報「雨」 2010/02/11 曇りのち雨

今朝は、曇りでしたが、予報では、かなりの

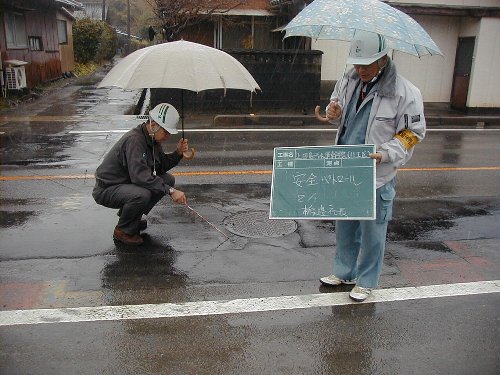

雨予想、現場作業を中止し、安全訓練を
実施した。その一環として日頃お世話に

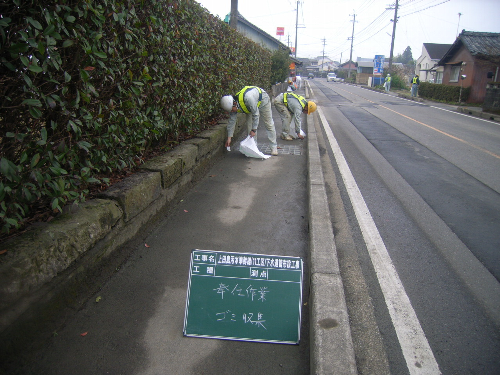

なっている地域への恩返しでゴミ清掃
活動を行いました。
常日頃から作業員の方々には、言っている
「ゴミが落ちていたら回収してくださいと」
そのおかげで、ゴミは、あまり多くは、落ちていません
でした。
常日頃が大切ですな。(笑い)
延長が短いと・・ 2010/02/10 曇り一時雨

国道から市道部への延長が短い所は、
側溝の下越しで施工が大変です。
これから施工する場所は、こんな
場所だらけで大変だ。(泣き・・・)
天気予報にだまされる 2010/02/09 曇り
週間予報では、雨の予報ですが
作業が出来ました。
インターネット予報、雲の動きを見ながら
いつもヒヤヒヤ・・・
安定した晴れのマークが続けば良いのに
と感じる毎日でございます。

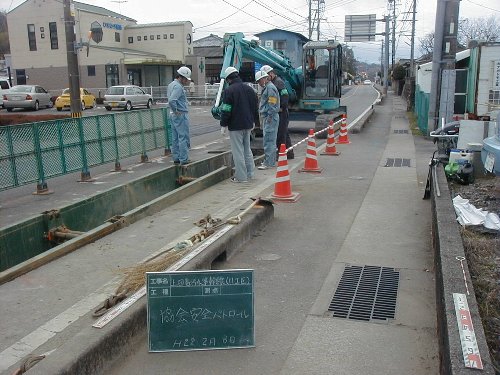

地区協会安全パト 2010/02/08 曇り

宮崎地区建設業協会様の安全パトロール
が実施されました。
突然にこられたのでビックリでしたが
現場は、毎日指導しておりますので
指摘事項は、無かった様です。
誰が来るからでなく、日々の作業は、
きちんとせんといかんばい。(笑い)

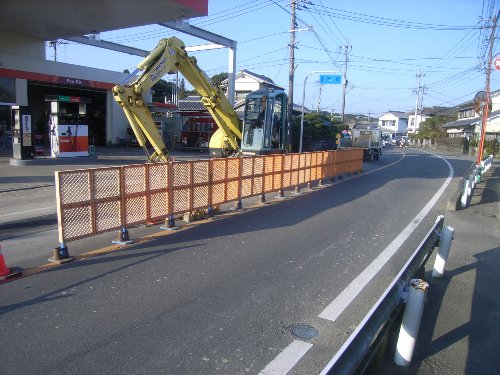

営業妨害? 2010/02/06 晴れ

ガソリンスタンド前での施工は、気を使います。
お客様に迷惑のかからないように配慮し
施工を行いました。
店主様にもご理解とご協力を得る事が出来
トラブルの無い施工が出来た事に感謝です。
宮崎は、暖かい 2010/02/05 晴れ
宮崎市の最高気温は、+13℃でした。
北海道のある地域は、最低気温が
マイナス32.9℃考えられない気温です
何と温度差が45.9℃なのですビックリ
たまげたあ~ですね。
こんな中でも屋外で作業されるのだから
関心します。
我々の作業所のある人は、半袖(Tシャツ)で
作業をされている。(笑い)

本当は、半袖での作業は、まずいのですが・・・
こらえてください。
梅の花 2010/02/04 晴れ

現場は、暖かい1日でした。
現場付近の花も3分咲きかなあ・・
陽気いいのは、良いのですが
余りにも暖かいと「雨」が怖いです~
地元のお年寄り様は、この陽気
続くと良いのだがとおっしゃって
おられる。でも暖かい方がいいよね。
水道業者さん 2010/02/03 晴れ
いよいよ水道業者さんが、現場の方へ
施工に入って来る。
規制の問題等難問がいっぱいです。
水道業者さんと打ち合わせが必要に
なって来ます。
変更数量 2010/02/02 晴れ
まだ終わっていないのに
変更数量を提出して下さい
と・・・(汗)
年度末の仕事は、これがいや
です。
「今日から2月」 2010/02/01 雨

2月1日と言うのに朝から雨2月のスタートに
水をさされました。
社長さんがスタート1日安全パトに参られたが
残念ながら施工班は、お休みでした。
これからは、追い込みに全力投球します。
